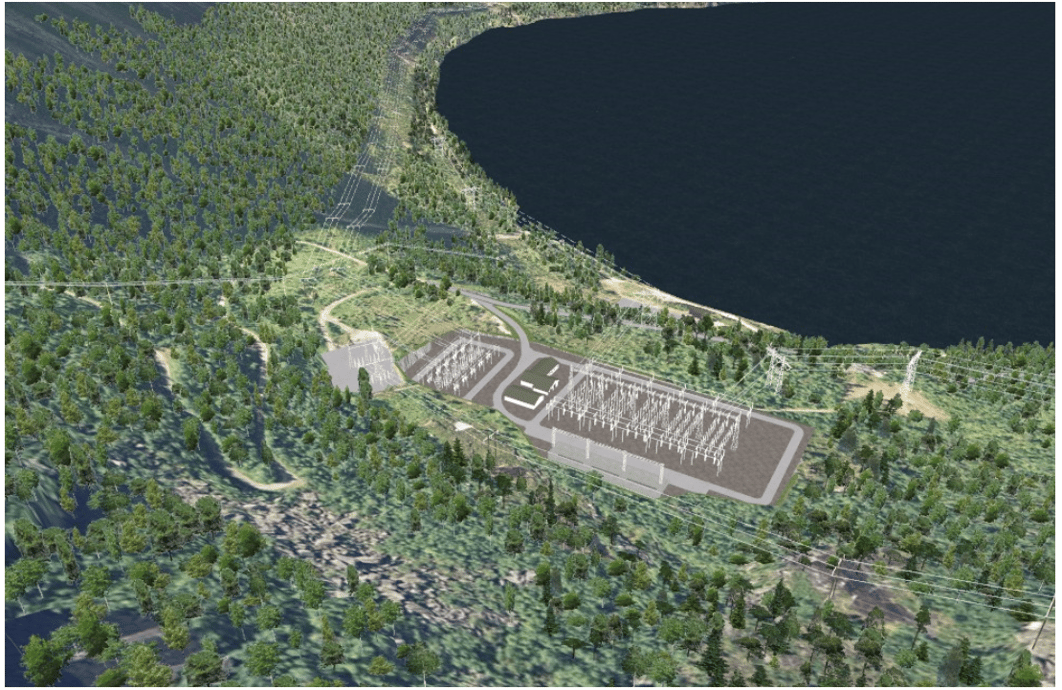

Fakta om prosjektet
- Spenningsnivå: 132/420 kV
- Antall bryterfelt: 5
- Andre bygg: Nytt kontrollhus ved utendørsanlegget
- Forventet ferdig: 2023
- Forventet kostnad (millioner norske kroner):
- Nettutviklingsplan 2015: 250-350
- Oppdatert investeringsplan 2016: 400-500*
- Nettutviklingsplan 2017: 400 -500
- Oppdatert investeringsplan 2018: 400 - 500
- BP2 desember 2018: 520 - 620
- Nettutviklingsplan 2019: 520-620**
- BP3 mars 2020: 545 - 575
- Nettutviklingsplan 2021: 545-575
- Oppdatert investeringsplan 2022: 595-620
- Systemutviklingsplan 2023: 655-690
- Oppdatert investeringsplan 2024: 710-730
- Oppdatert kostnadsestimat 2025: 720-750
* Kostnadsøkningen skyldes ny veiløsning som inkluderer massedeponi og rassikring av adkomstvei til stasjon. Kostnadsøkningen skyldes også prisjustering fra 2009-kroner til 2015-kroner, og bedre metode for kostnadsestimering
** Prosjektet er endret, så det nye kostnadsspennet er ikke sammenlignbart med tidligere oppgitt kostnadsspenn.
På NVEs PlanNett oppdateres kostnadsanslag for Statnetts prosjekter hvert kvartal. Ved endringer i forventet kostnad for prosjektet blir tallet oppdatert i denne faktaboksen.
