- Med “nær ved"-metoden blir vi mer fleksible, og er ikke avhengige av et gitt utkoblingstidspunkt på ledningene. Det er første gang vi gjennomfører dette med 132kV i spenn under. Å slippe utkobling på begge linene gjør den planlagte jobben mer forutsigbar, sier Jonny Aal, fagansvarlig, Arbeid Under Spenning (AUS) i Statnett.
Statnett skal bygge en ny 420 kV-transformatorstasjon på Vinnelys i Reisadalen. Stasjonen ligger i Nordreisa kommune i Troms, og vil erstatte dagens Nordreisa transformatorstasjon. Ny Vinnelys stasjon vil bedre forsyningssikkerheten i Finnmark og Nord-Troms, samt legge til rette for å videreutvikle kraftsystemet i regionen.
- I Vinnelys-prosjektet kom ideen om å benytte denne metoden underveis, for å spare utkoblingskostnader og redusere risikoen for forsinkelser - som også er kostbart, forteller prosjektleder Stig Løvlund. Jeg vil rette stor takk til prosjektgruppen og vår entreprenør Kraftmontasje stasje som har stått på hele veien og gjennom gjennom konstruktivt samarbeid kom opp med denne alternatoive løsningen.
Dobbel utkoblingstid ga utfordringer
Gjennom Reisadalen går også Statnetts nye 420 kV-ledning mellom Balsfjord og Skillemoen transformatorstasjoner. Da ledningen skulle legges om for å gå inn til nye Vinnelys stasjon, måtte prosjektet tenke nytt.

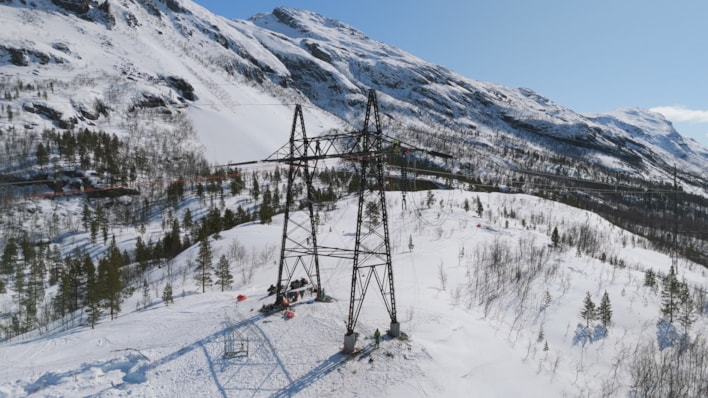

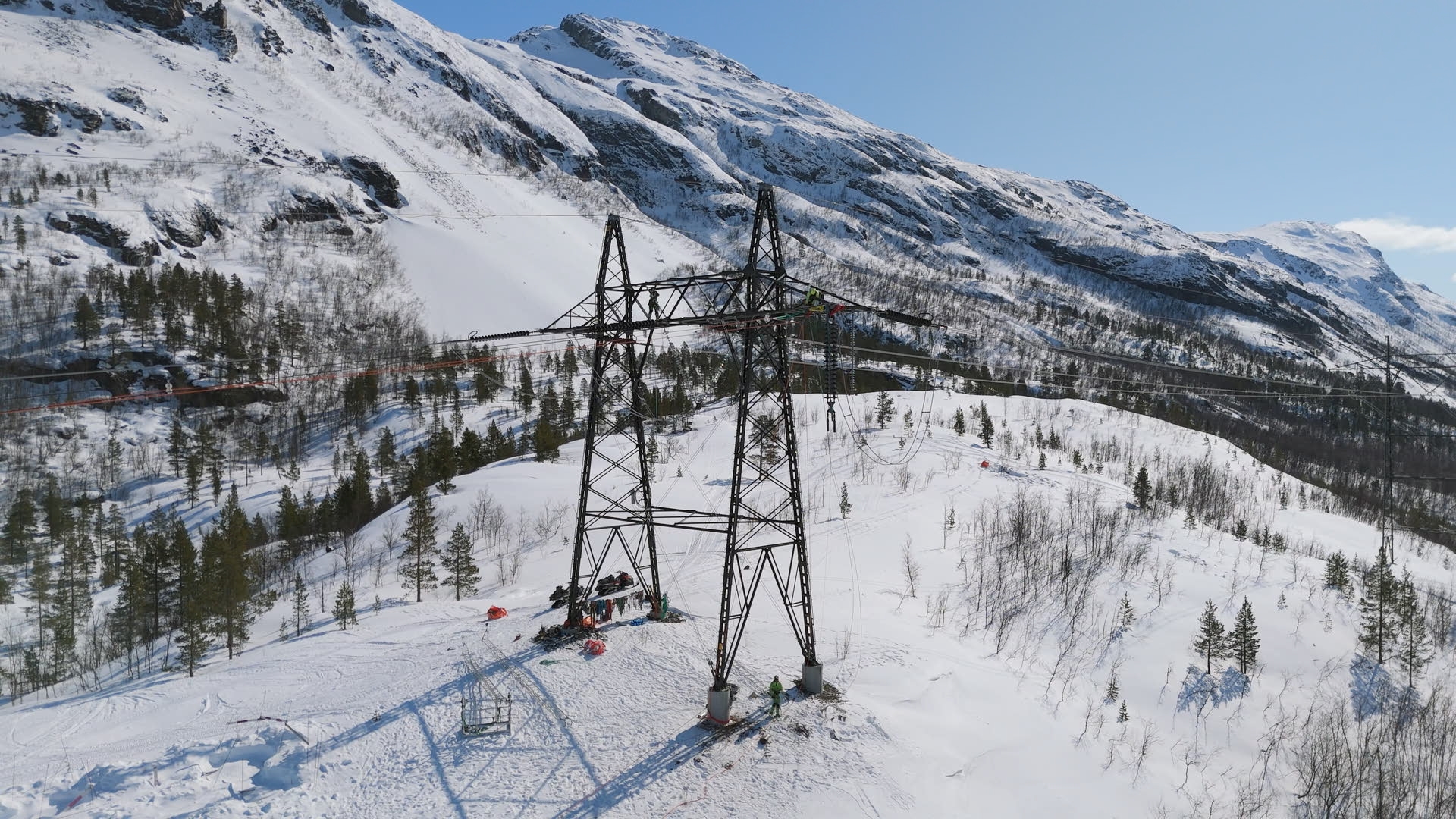

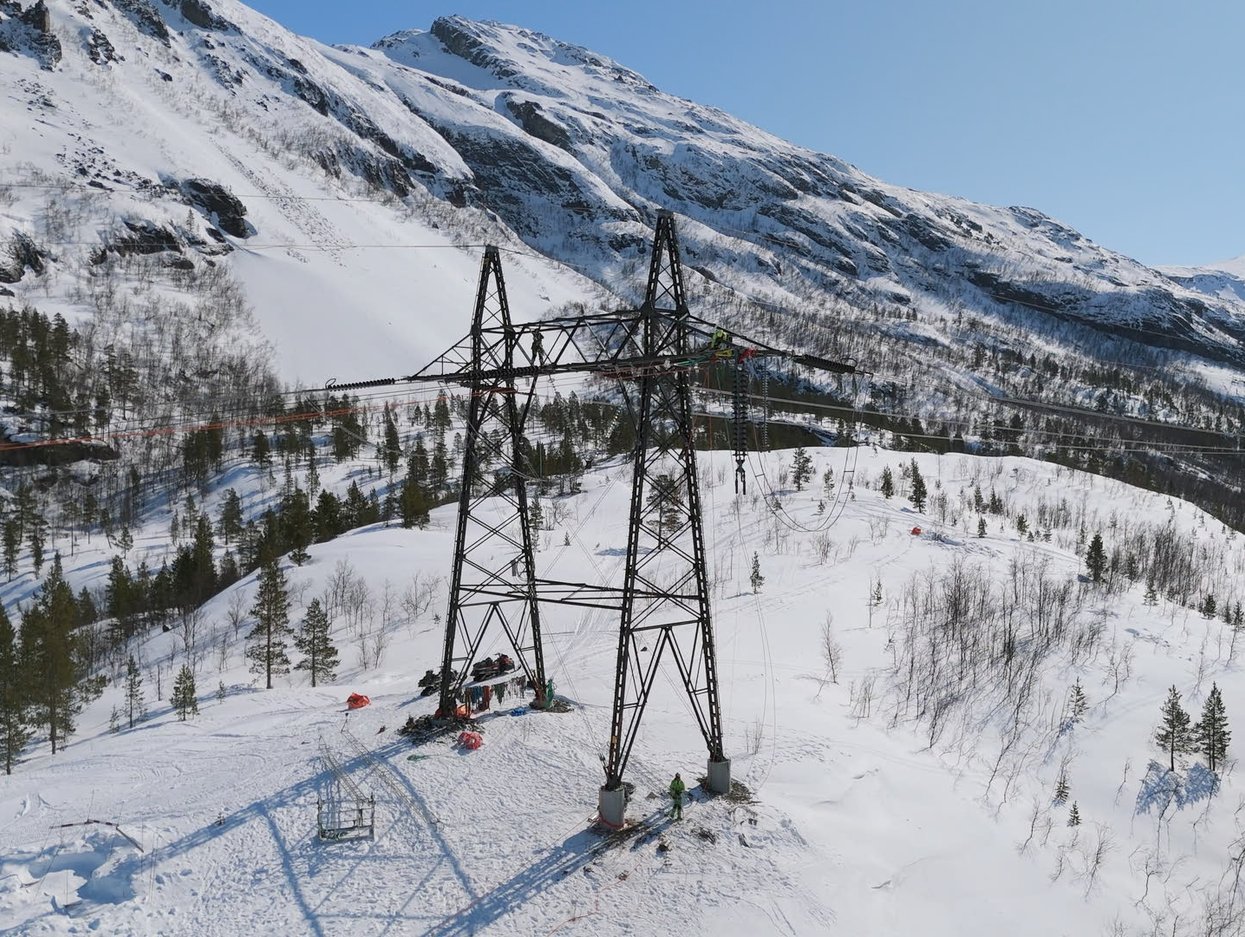

- Faselinene på strekningen Balsfjord-Reisdalen måtte demonteres. Da måtte vi koble ut 132 kV-ledningen Kvænangen-Vinnelys samtidig, og det var vanskelig å få til, forklarer Jonny Aal.
Prosjektet så på flere løsninger for å løse utfordringen med dobbel utkoblingstid. De valgte til slutt å bruke en kjent metode for demontering, men som aldri før var prøvd ut over spenningsførende liner.
Strenge krav til sikkerhet

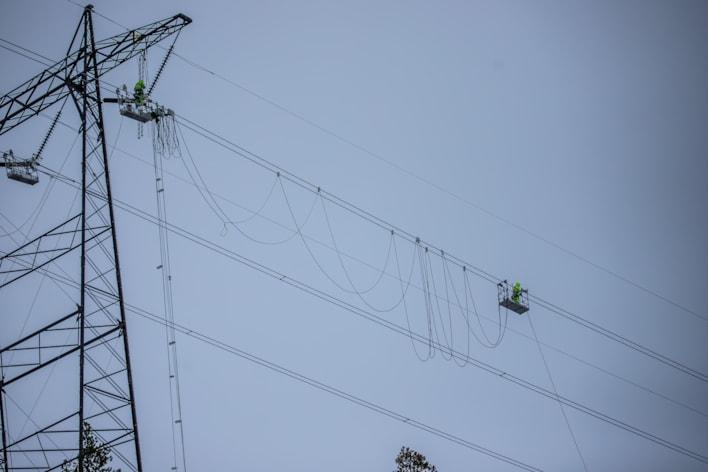

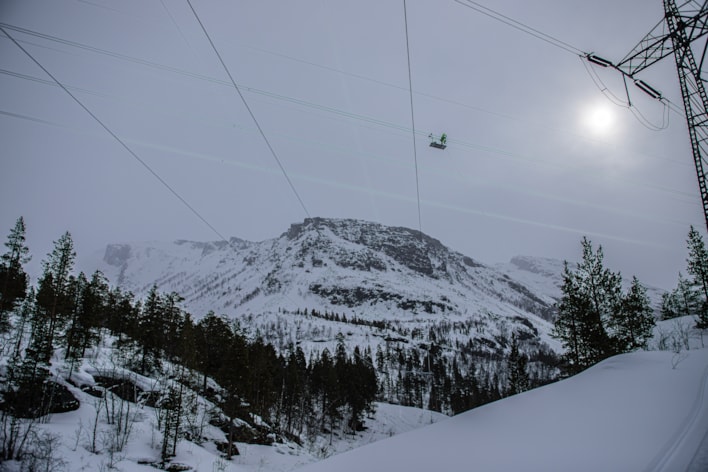

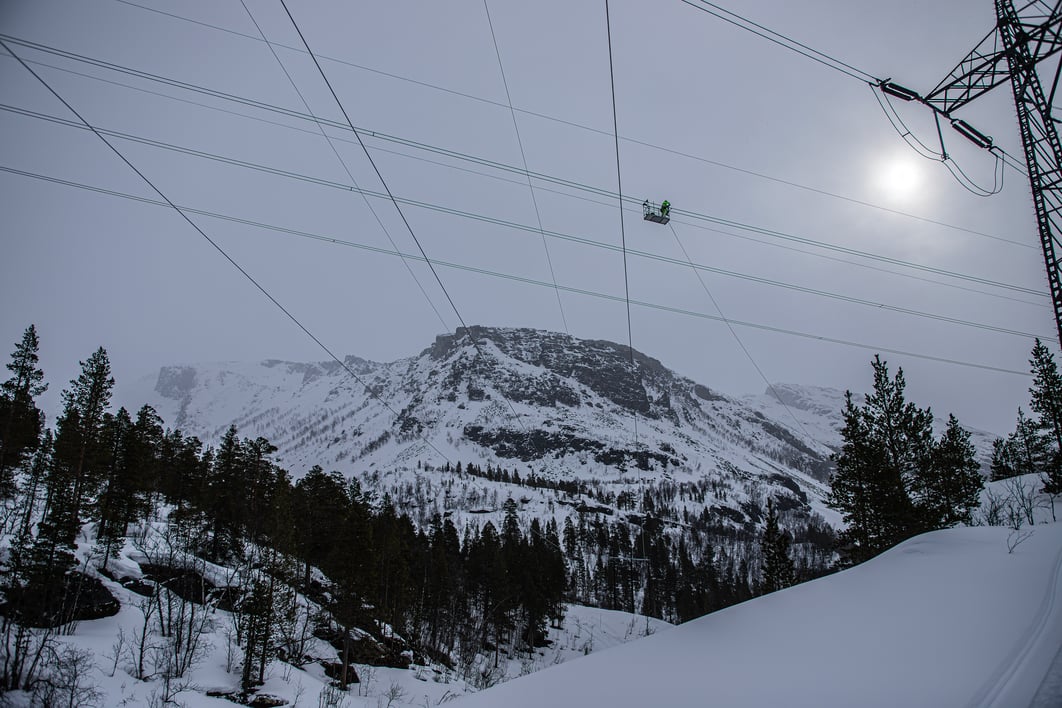

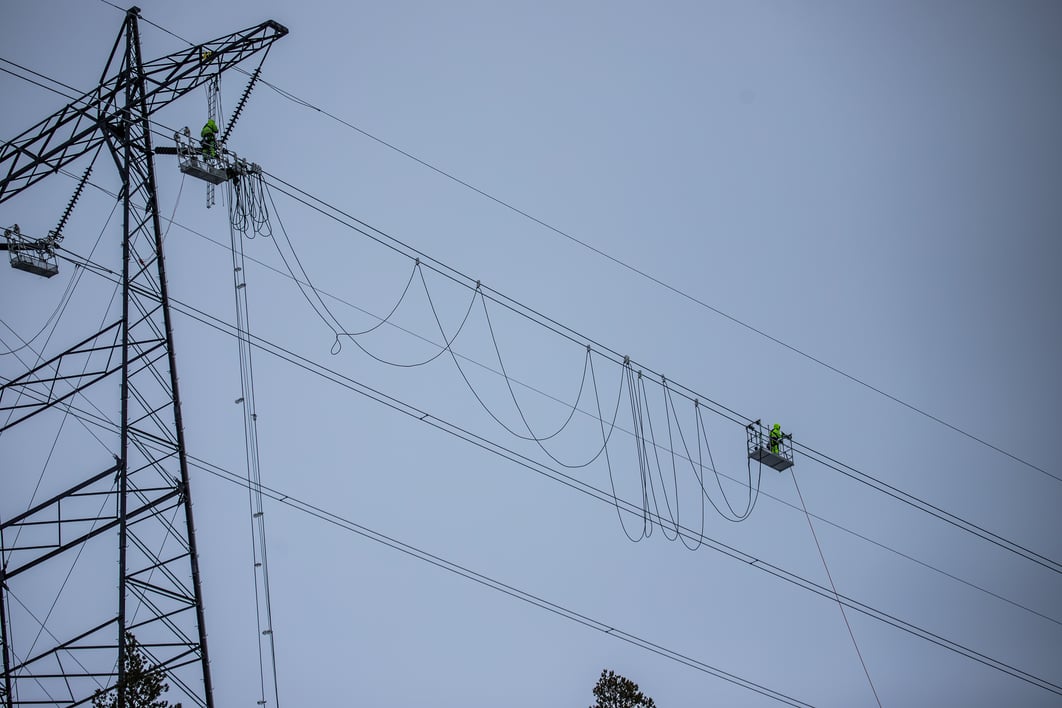

- Vi har brukt mange små dobbeltrinser/hjul som holdes oppe av et tau for å sikre at faseliner og toppliner holder seg i nødvendig høyde. Vi bruker denne metoden under inn- og utkjøring av liner over kryssende infrastruktur som for eksempel vei, jernbane eller slik som her over en kraftledning. Det er første gang vi har gjort dette når linen krysser over en annen ledning som er i drift, forklarer Aal.
- Denne typen operasjon krever at det utarbeides en prosedyre som beskriver hvordan arbeidet skal utføres i detalj slik at sikkerheten ivaretas. Med hjelp av andre fagpersoner i selskapet gjennomførte vi en kvalifisering av prosedyren sammen med entreprenøren utførte arbeidet. Når vi kom i mål med prosessen ble prosedyren sendt til driftsleder som signerte og formelt aksepterer at den kunne benyttes i våre anlegg, forklarer Aal.
Tett samarbeid med Teknologiutvikling
For å utvikle og teste metodikken inngikk prosjektet et samarbeid med Teknologiutvikling i Teknologi og Transformasjon. Prosjektforslaget ble forelagt FOU &teknologiråd Ledning, og ble anbefalt prioritert for gjennomføring.
Fagansvarlig AUS Jonny Aal har koordinert kvalifisering av den nye metoden og prosedyren, sammen med prosjekt Vinnelys, entreprenør Kraftmontasje og Anders Teigset, Elektromekanisk, Ledning, som sikrer tilstrekkelig sikkerhetsnivå under operasjonen.
- På Vinnelys-prosjektet kom ideen om å benytte denne metodikken underveis i prosjektet, for å spare utkoblingskostnader og redusere risikoen for forsinkelser som også er kostbart, forteller prosjektleder Stig Løvlund.
Håper metoden kan brukes i andre prosjekter
Prinsippene i metoden kan brukes på andre prosjekter og anlegg, men akkurat denne prosedyren er skreddersydd for Vinnelys. Når metoden skal benyttes neste gang må det utarbeides en ny prosedyre, som følger de prinsippene som er kvalifisert for bruk i Statnett.
- Vi håper at innføringen av slike "Nær Ved- metoder" vil redusere risikoen for forsinkelser i prosjekter som har utfordringer med å få utkobling. Det vil gjøre det enklere å planlegge operasjonene med en tryggere tidsplan. Det vil også spare samfunnet for avbruddskostnader i nettet, avslutter Aal.
