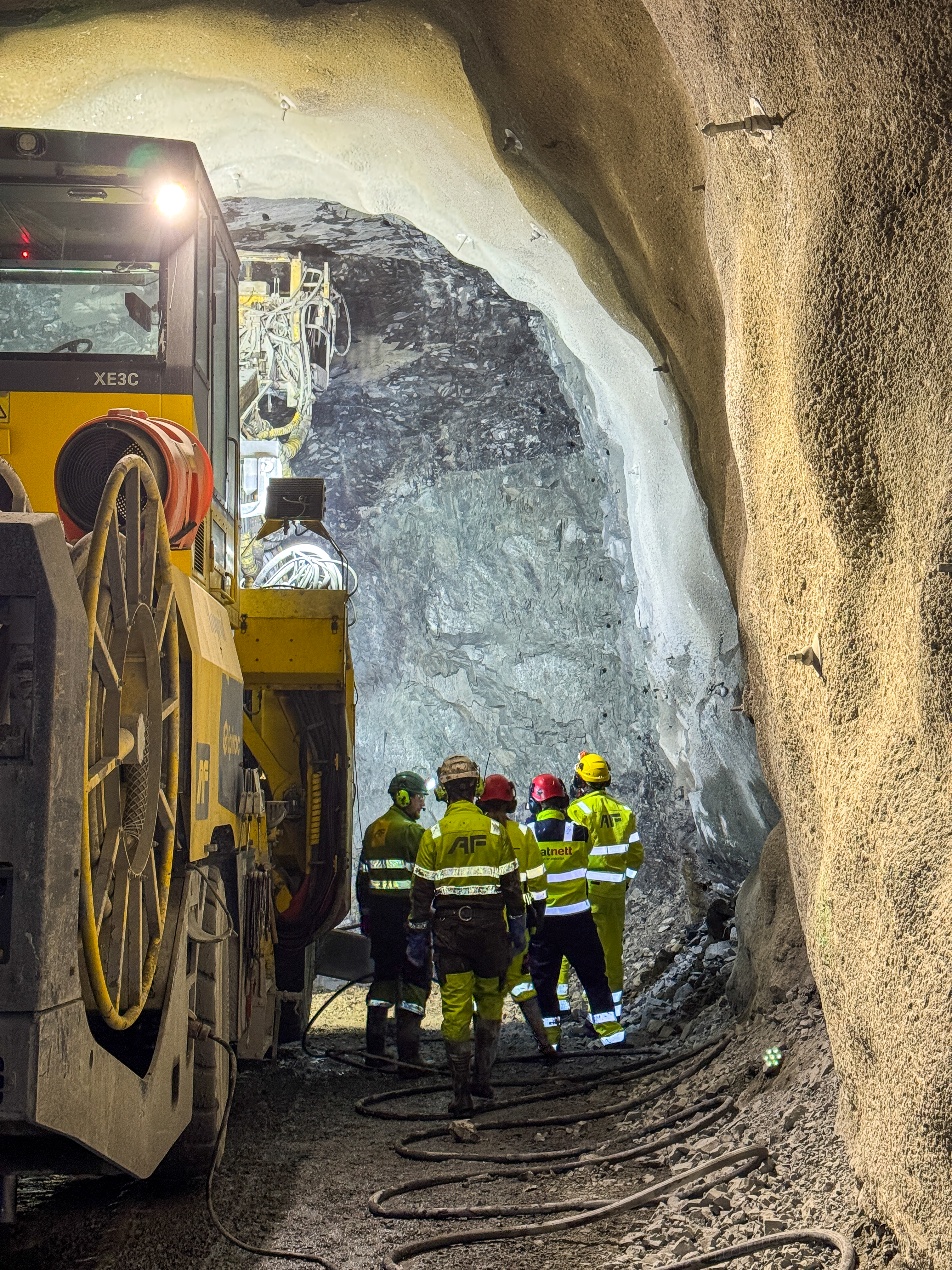

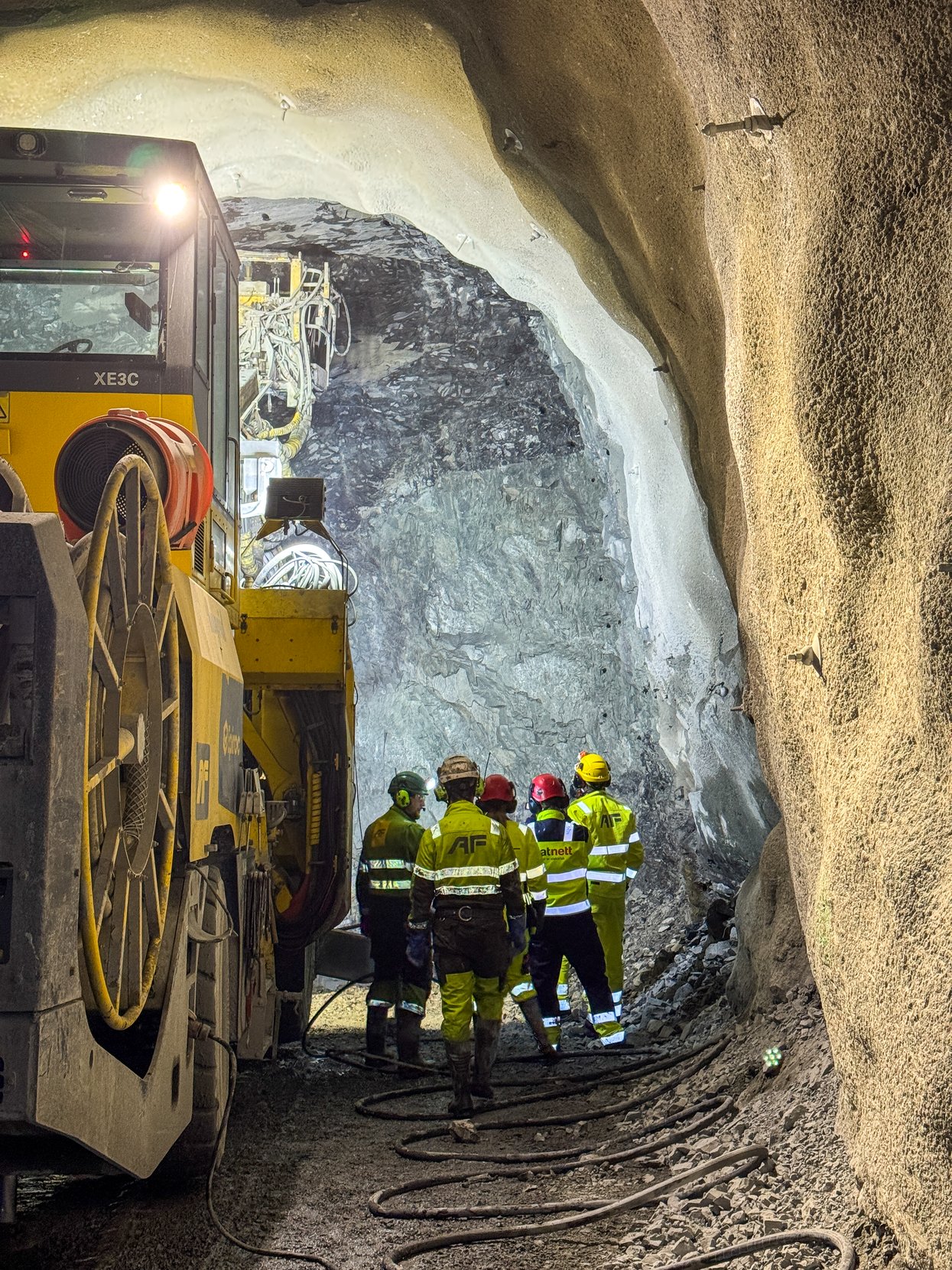

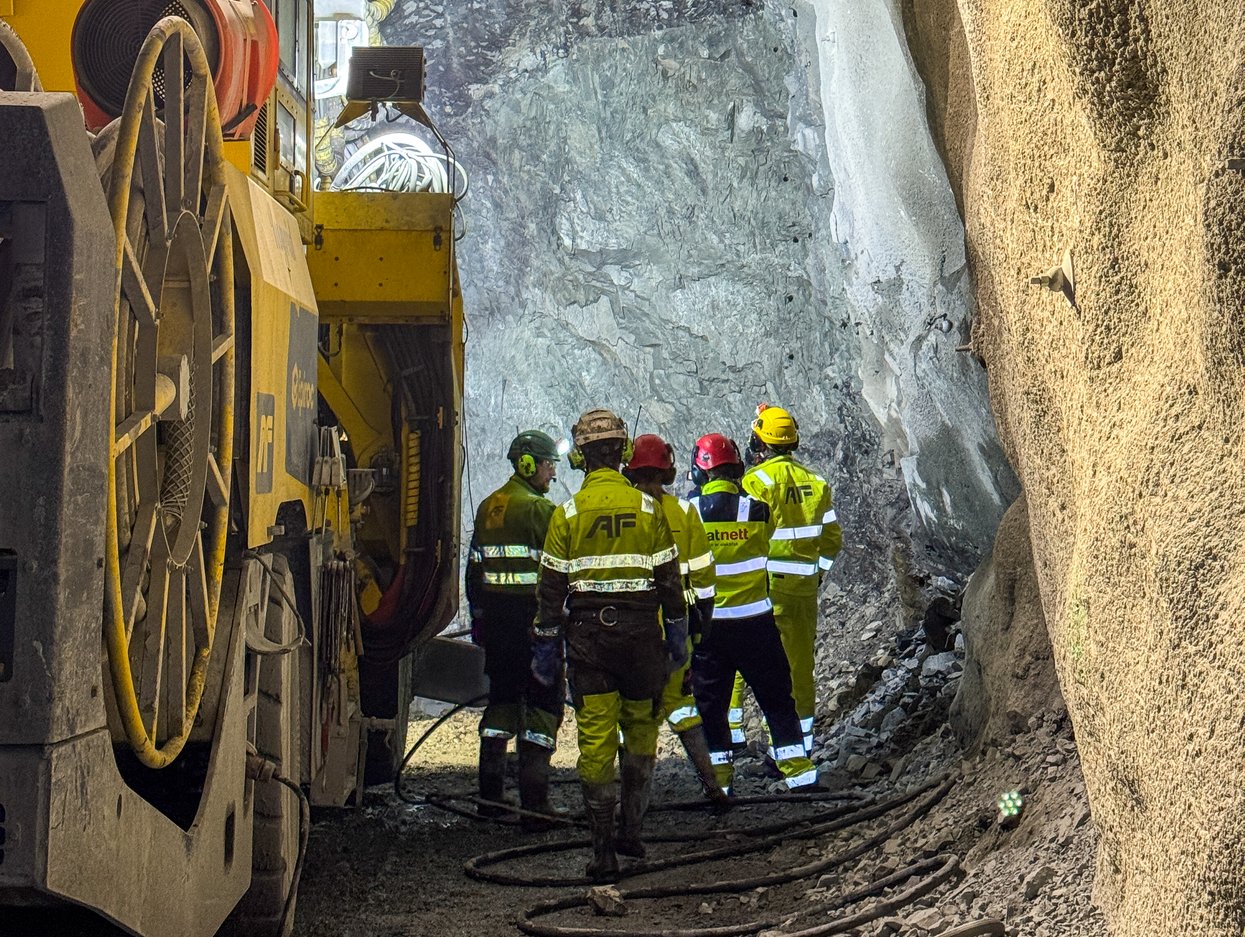

– Den siste tiden har vi sprengt oss frem med hele 90 meter i uka. Det er svært god fremdrift, og vi ligger foran planen, sier prosjektleder Hans Herlofsen.

Statnett forventer at sprengningsarbeidet vil bli ferdig i løpet av første halvår 2026. Etter det vil det vil tunnelarbeidene ferdigstilles og strømkablene mellom Sogn og Ulven monteres. De nye kablene i tunnelen skal etter planen settes i drift i 2029.

Ved Sandakerveien og Sinsen

Entreprenør AF Gruppen har to arbeidslag som jobber mot hverandre – fra Rektorhaugen mot Ulven og motsatt vei. Når tunnelen er 6,6 kilometer lang, møtes lagene og tunnelen er ferdig utsprengt.

Denne uka jobber det ene laget under Sandakerveien, mens det andre har passert Sinsen videregående skole.

Du kan følge med på fremdriften via vår kartportal.

Nabomøte 27. august

Den 27. august inviterer Statnett til informasjonsmøte for naboer i forbindelse med byggingen av kabeltunnel mellom Sogn og Ulven transformatorstasjoner i Oslo. På møtet vil vi presentere prosjektet, informere om fremdrift og svare på spørsmål fra salen.

- Vi vet at mange nye naboer hører oss godt. Med dette møtet ønsker vi å være tilgjengelige, lytte og svare. Vi beveger oss raskt fremover, og hver husstand vil ikke oppleve samme støynivå over lang tid, sier Herlofsen.

Har du energibrønn?

Dersom du er usikker på om din energibrønn er kartlagt ber vi om at du kontakter oss på epost storoslo@statnett.no. En representant som opptrer på vegne av Statnett, vil ta kontakt med deg for å kartlegge energibrønnen. I første omgang vurderes det i hvilken grad brønnen vil bli påvirket av tunnelarbeidene og hvilke tiltak som bør settes inn.
