– For hver uke blir tunnelen 70-90 meter lenger. Det betyr at de to tunnellagene snart møtes på midten og vi får gjennomslag. Samtidig kan naboer ved Torshov og Sinsen oppleve noe mer støy i en periode selv om vi er langt under bakken. Vi har forståelse for at det kan være slitsomt å høre oss og takker for tålmodigheten nå i innspurten, sier prosjektleder Hans Herlofsen.
Stabile fjellforhold

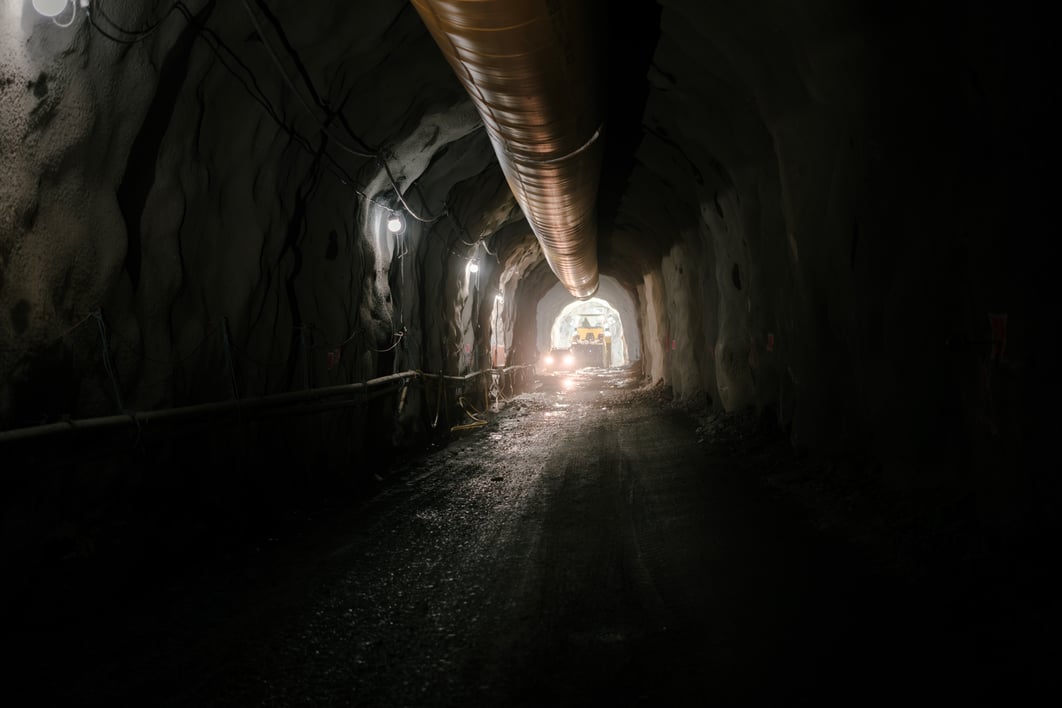

Tunnelen som går fra Sogn til Ulven transformatorstasjoner bygges av AF Gruppen på oppdrag fra Statnett. Byggearbeidene startet opp våren 2023 og så langt er det gjennomført 1900 sprengninger, brukt 25 000 sikringsbolter og 17 000 kubikkmeter sprøytebetong.
722 600 m3 sprengstein fraktet ut av tunnelen. Normalt frakter et vogntog rundt 22m3, så dette tilsvarer over 32 000 vogntoglass ut av tunnelen.
– Fjellforholdene har vært stabile, og utstyret har levert jevnt og pålitelig. Vi kombinerer egenutviklede injeksjonsrigger med standardutstyr tilpasset fjellforholdene. Det gir oss fleksibilitet og høy teknisk kvalitet. I tillegg har vi god samhandling med byggherre. Åpen dialog og raske avklaringer har gjort at vi kan holde fullt fokus på fremdrift, sier prosjektleder Erling Kleiven i AF Gruppen.

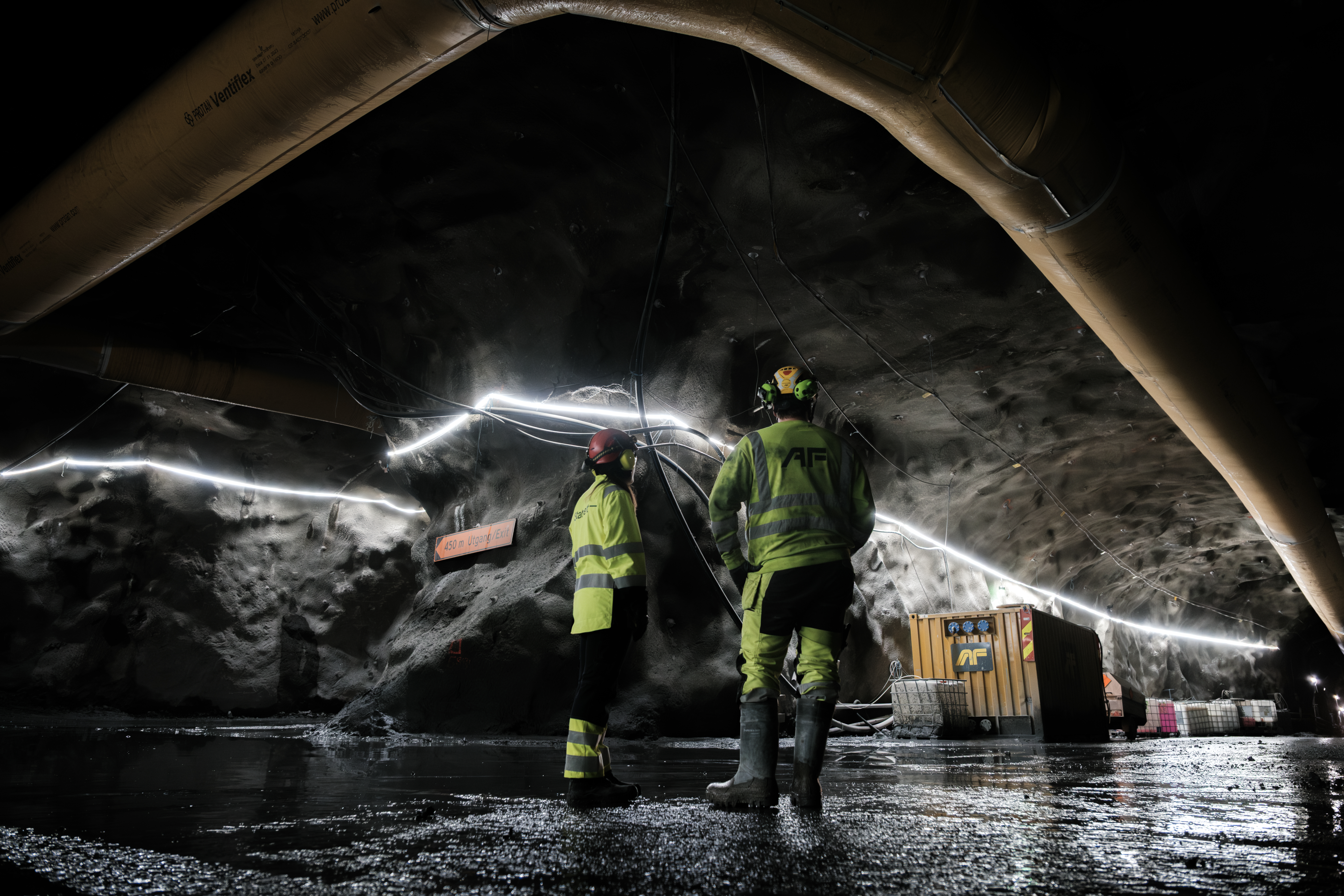

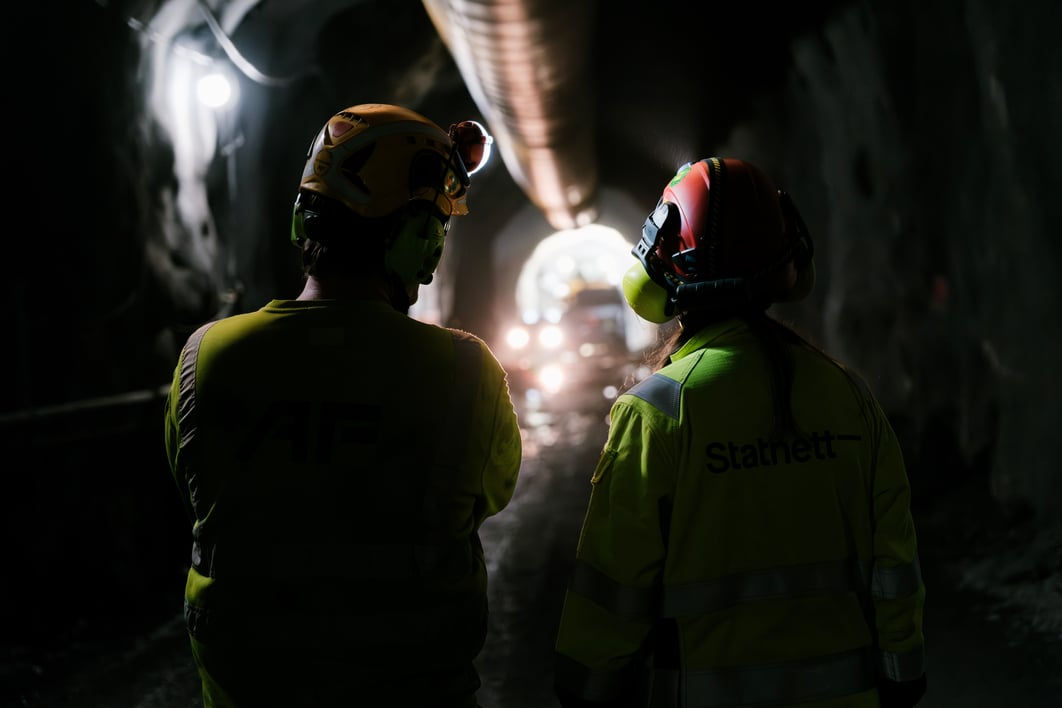

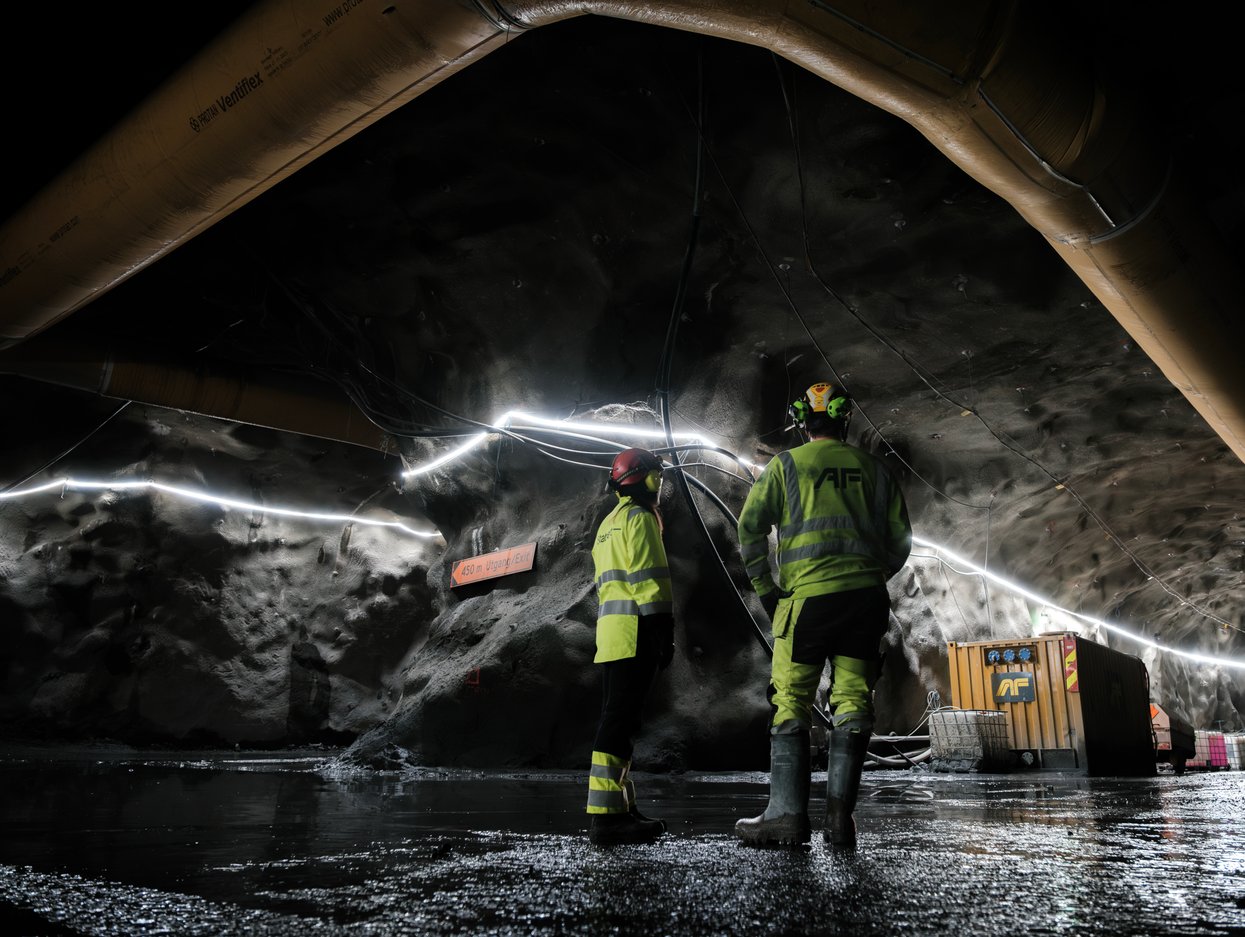

Arbeidet pågår døgnet rundt, og over 100 personer er involvert i den daglige driften. Statnett har også et team med ingeniørgeologer som følger tunnelarbeidene tett i skiftordning for å sikre kvalitet og sikkerhet.
