​- Det er første gang denne teknologien tas i bruk i Norge. Den var selve jokeren for få til en løsning med høyspentkabel i Hålogalandsbrua. Alternativt måtte vi ha gått for en løsning med sjøkabel over fjorden som både er dyrere og mer krevende å følge opp i driftsfasen med stupbratt sjøbunn, sier prosjektleder Karin Ryssdalsnes i Statnett.

Statnett skal skifte ut 132 kV kabelforbindelsen i Rombaken i Narvik. Ny teknologi gjør det mulig å velge en løsning med tre nye 170 kV jordkabler i Hålogalandsbrua som krysser Rombaksfjorden.

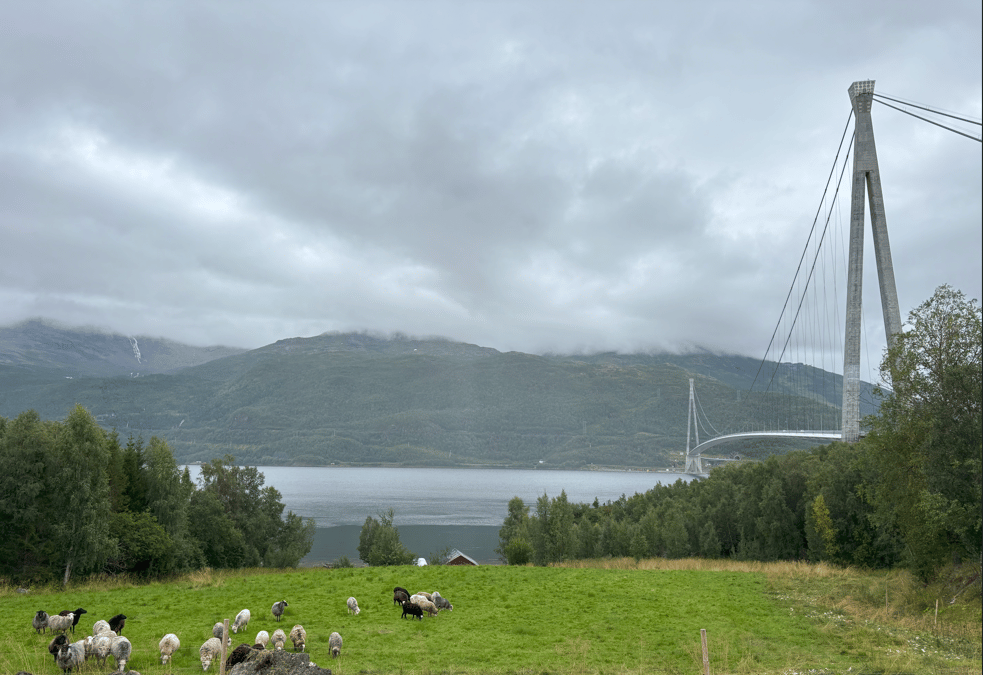

Bru som krysser en fjord
Hålogalandsbrua som krysser Rombaksfjorden

Prosjektet har jobbet med ulike løsninger for å få jordkabelen til å passe strukturen og bevegelsene til broen. En hengebro vil naturlig endre bevegelsesmønsteret ut ifra vær, vind og temperatur og store endringer kan påføre jordkabelen skade over tid.

​- Det som har vært spesielt med dette prosjektet er at Hålogalandsbrua er Norges nest lengste hengebru og har et utslag på nesten 1,5 meter som vi måtte ta høyde for. Vi måtte tenke helt nytt for å finne en løsning som ville sikre at jordkabelen tålte broens naturlige bevegelsesmønster, sier senior prosjektingeniør Martin Skallerud, som har bidratt med kabelteknisk kompetanse i utvikling av løsningen.

For å finne en løsning på utfordringen inngikk Statnett et samarbeid med LOS Cable Solutions AS og deres underleverandør, det norske teknologihuset BEIN Engineering.

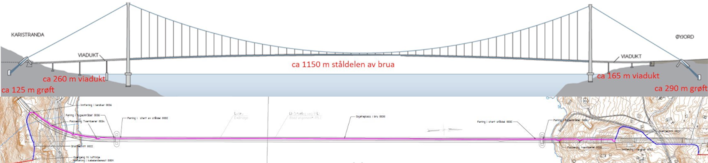

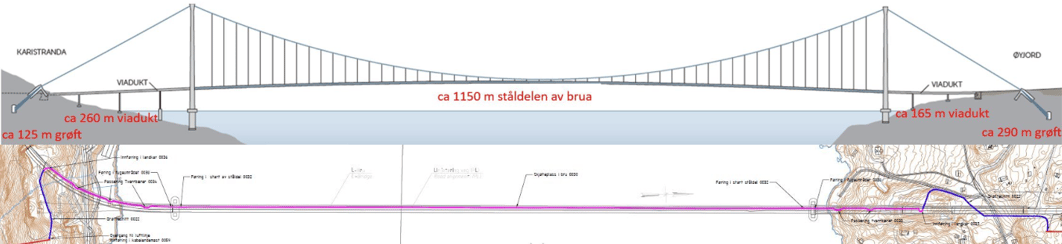

Bro og jordkabel
Illustrasjon av Hålogalandsbrua og jordkabelen

Et 'bevegelsesarrangement' ble løsningen

LOS Cable Solutions og BEIN Engineering utviklet flere forskjellige konsepter, før det ble besluttet å gå videre med konseptet bevegelsesarrangement: en mekanisk struktur som kablene festes til for å dempe bevegelsene på kabelen når broa beveger seg.

Alle krefter tas opp i strukturen og kablene vil ikke utsettes for unødvendige krefter, men i stedet bevege seg i takt med brua. Uten dette arrangementet ville kablene bevege seg ukontrollert fram og tilbake og kreftene fra bruas bevegelser ville skadet kablene. Det er disse ukontrollerte bevegelsene og store kreftene som overtid ville ødelagt kabelen.

Animasjonsfilm av bevegelsesarrangementet laget av BEIN Engineering på oppdrag av Statnett.

Fra test til installasjon – bevegelsesarrangementet er på plass

Før sommeren gjennomførte prosjektet en test med tilsvarende kabler som skal installeres i brua. I testene ble arrangementet utsatt for tilsvarende store krefter og bevegelser som brua er designet for.

– ​​Målet var å teste at arrangementet beveget seg slik det er tiltenkt, at kreftene stemmer overens med beregninger, og at kablene ikke tar skade ved slike bevegelsesmønster. Testene gikk veldig bra som var en helt avgjørende milepæl for å kunne starte med selve installasjonen i brua, forklarer Ryssdalsnes

Bevegelsesarrangementet ble installert i august og september i år. Prosjektet har hatt god dialog med Statens Vegvesen og Vegdirektoratet under hele designprosessen, der befaring ble gjennomført med Statens Vegvesen i slutten av august.

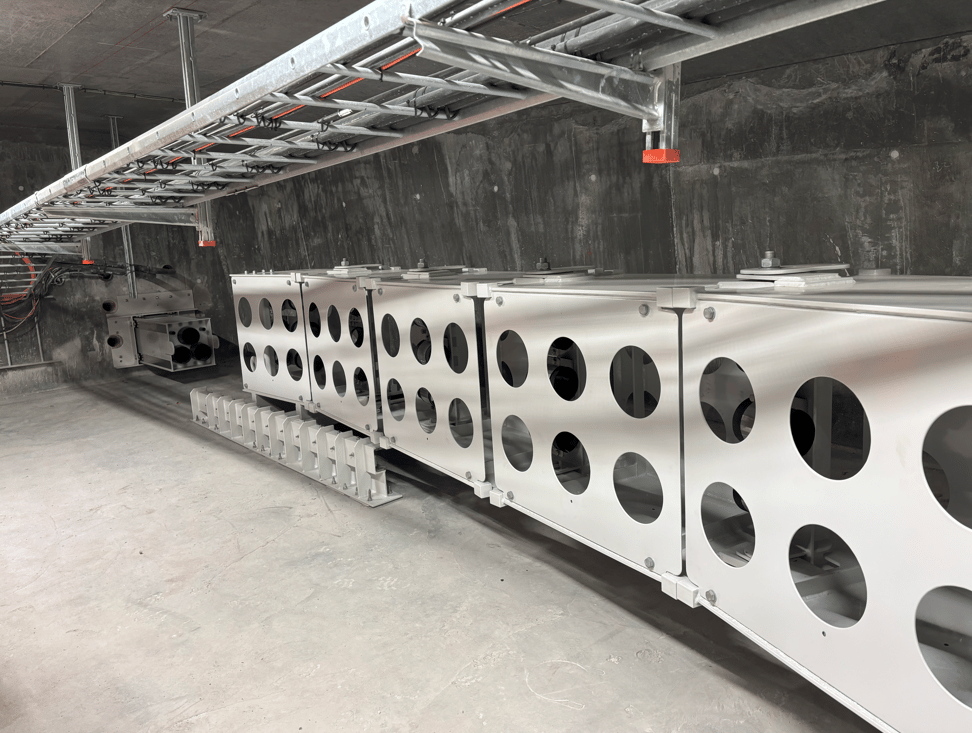

Kabellingende installasjon inne i en bro
Bilde viser arrangementet installert i Hålogalandsbrua

– ​​Jeg er veldig glad for at selve installasjonen gikk helt etter planen og at vi nå har fått på plass bevegelsesarrangemenet i brua. Nybrottsarbeid er spennende, men også krevende fordi det er vanskelig å holde fremdrift når man ikke vet hvor lang tid prosessen tar eller om man i det hele tatt finner en løsning. Jeg er stolt over prosjektgruppen som har vært positive og tenkt nytt i samarbeid med LOS og BEIN om denne nye metoden. Det er også selvsagt ekstra gøy at vi tar i bruk ny teknologi, sier Karin Ryssdalsnes.

Viktig for strømforsyningen i Narvik og i Sørnettet

Kabelanlegget over Rombaksfjorden er en del av ledningsforbindelsen Kvandal – Narvik i Nordland. Kabelforbindelsen går mellom Øyjord og Karistrand i Narvik kommune og er et viktig og høyt prioritert reinvesteringsprosjekt for å opprettholde forsyningssikkerheten i Narvik-området, og Sørnettet som forsyner Lofoten, Vesterålen og Harstad-området med strøm.

– ​​Det er forventet betydelig forbruksvekst i Narvik området de kommende årene. Dagens oljekabelanlegg har felles beredskapsstrategi med Ofotfjorden, der ingen av forbindelsene kan repareres ved en skade, de gamle oljekablene må skiftes ut i sin helhet. Reinvestering er nødvendig for å videreføre nettstrukturen i området, og er et viktig tiltak for å sikre og forbedre strømforsyningen i regionen, avslutter Ryssdalsnes. ​

Om prosjektet

Statnett fikk i 2023 konsesjon til å bygge en ny 132 kV jordkabelforbindelse i Hålogalandsbrua for å skifte ut eksisterende 132 kV kabelforbindelsen i Rombaken i NarvikDen nye forbindelsen består av tre 170 kV jordkabler og en fiberkabel for temperaturmåling, som skal installeres i Hålogalandsbrua. I tillegg bygges det nye kabelendemaster og luftledninger på begge sider av fjorden. Det vil bli bygd en ny ledningstrase i begge landtak, der ledningen vil krysse jernbanen. Eksisterende sjøkabelanlegg og tidligere ledningstrase rives.

Installasjon av kabelanlegget er planlagt sommeren 2026, og hele prosjektet skal etter planen ferdigstilles i løpet av 2028.

Prosjektet Rombaken inngår i Områdeplan Nord under Ofoten til Finnmark Trinn 1 - Fornyelse stasjoner og tilrettelegging for ny produksjon.
