Viktig for strømforsyningen i Vesterålen, Lofoten og Harstad
Den eksisterende kabelforbindelsen over Sortlandsundet har nådd sin tekniske levetid på 40 år. Det er behov for å øke kapasiteten til regionen og tilrettelegge for økt forbruksutvikling. Statnett har derfor søkt konsesjon om å fornye kabelforbindelsen med en ekstra forbindelse mellom nye endemaster på Hinnøya til Sortland transformatorstasjon (dublering).
Sortlandsundet kabelanlegg inngår i Områdeplan Nord under trinn 1 – økt kapasitet inn Harstad, Lofoten og Vesterålen. Områdeplanen beskriver en trinnvis utvikling av transmisjonsnettet i nordre Nordland, Troms og Finnmark, fra og med Ofoten og nordover frem mot 2040.
Fakta om prosjektet
Statnett har søkt om bygging av to nye endemaster øst for Sortlandbrua hvor eksisterende 132 kV forbindelse fra Hinnøy stasjon skal tilkobles den ene av disse.
Videre omfatter tiltaket etablering av ny jordkabeltrase frem til landtak på Hinnøya. Herfra vil sjøkabel legges over Sundet (ca. 1, 3 km).
På Langøya etableres ny jordkabel langs Blåheieveien frem til termineringspunkt i to nye endemaster nord for Sortland transformatorstasjon. Den ene forbindelsen fortsetter deretter i luftledning til Sortland transformatorstasjon.
Omsøkt 132 kV dublert forbindelse følger i stor grad eksisterende infrastruktur, 2 på Hinnøya og Blåheiveien på Langøya, men vil også omfatte tiltak i utmark og på innmark.
Valg av kabel fremfor luftledning på det meste av strekningen vil redusere visuelle virkninger, og etter endt anleggsarbeid vil kabelgrøft istandsettes til opprinnelig tilstand. Luftledning inn mot Sortland transformatorstasjon er omsøkt for å unngå inngrep i Selneselva i myr og negative virkninger for friluftsliv- og rekreasjon i området.
Prosjektet omfatter også riving og sanering av eksisterende muffehus på begge sider av sundet, fem luftledningsmaster på Langøya, samt fjerning av eldre oljeholdige kabler der det er teknisk mulig.
Sortlandsundet kabelanlegg inngår i konseptvalgutredning Lofoten og Vesterålen

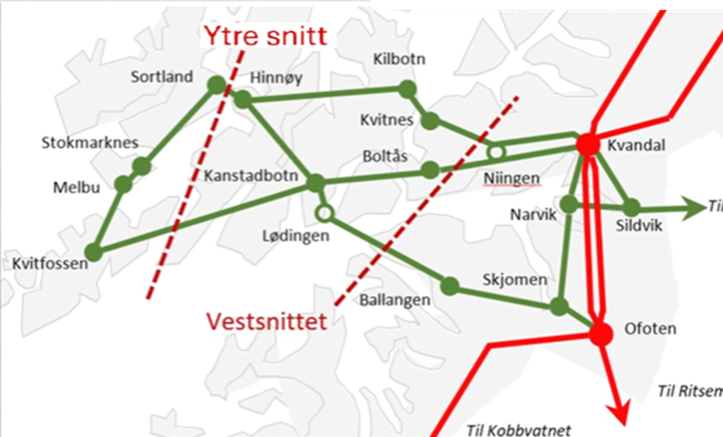

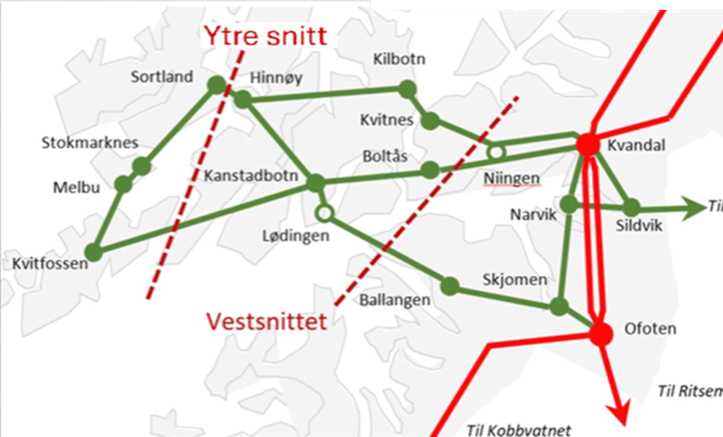

I konseptvalgutredningen (KVU) som Statnett publiserte i 2025 er det dokumentert at Sørnettet i dag har betydelige kapasitetsbegrensninger, spesielt over Vestsnittet og Ytre snitt (figur 1). En dublering av forbindelsen Hinnøy–Sortland er derfor et av tiltakene som er nødvendig for å øke kapasiteten og samtidig bedre forsyningssikkerheten, og tiltaket inngår både i minimumsalternativet og i samtlige større konsepter i KVU-en.
Planlegger ny Hinnøy stasjon og en ekstra forbindelse mellom Hinnøy og Sortland
Statnett har videre planer om å bygge ekstra forbindelse Hinnøy-Sortland ll og ny Hinnøy stasjon. Den nye kraftledningen er planlagt å gå fra Hinnøy stasjon fram til østsiden av Sortlandssundet hvor den knyttes til den dublerte kabelforbindelsen
Hinnøy stasjon er et samarbeidsprosjekt hvor Vestall legger til rette for elektrifisering av fergesambandet Refsnes-Flesnes, samtidig som Statnett fornyer sine anlegg, utvider kapasiteten og etablerer spenningsregulerende komponenter som bidrar til økt kapasitet.
