– Dette er den dypeste kabelkryssingen Statnett har gjennomført med 420 kV høyspentkabler av denne typen. Det er en stor milepæl at kablene nå er på plass, sier prosjektleder Karin Ryssdalsnes.
Prosjektet inngår i trinn én av fem i områdeplanen for Bergensområdet og Haugalandet, og vil på kort sikt styrke forsyningssikkerheten. Andre tiltak som Øygardskabelen, spenningsheving til 420 kV og en tredje forbindelse til Kollsnes vil øke utnyttelsen av Fensfjordkabelen og legge til rette for økt forbruk i regionen.
– Prosjektet har pågått gjennom hele sommeren og høsten, og vi ser frem til den planlagte spenningssettingen i desember.
Kabelstrekningen går mellom Iledalsvågen og Mongstad hvor det er et eksisterende kabelanlegg. Ved å forsterke dette anlegget med ytterligere to kabelsett, dobler Statnett kapasiteten.

530 meter på det dypeste
Rundt 70-80 personer var på jobb da kablene skulle legges over fjorden i sommer. Dette inkluderer arbeidsbåter, bakkemannskap på begge sider av fjorden, et hjelpefartøy i grunt farvann, og Nexans sitt spesialfartøy for kabelegging.

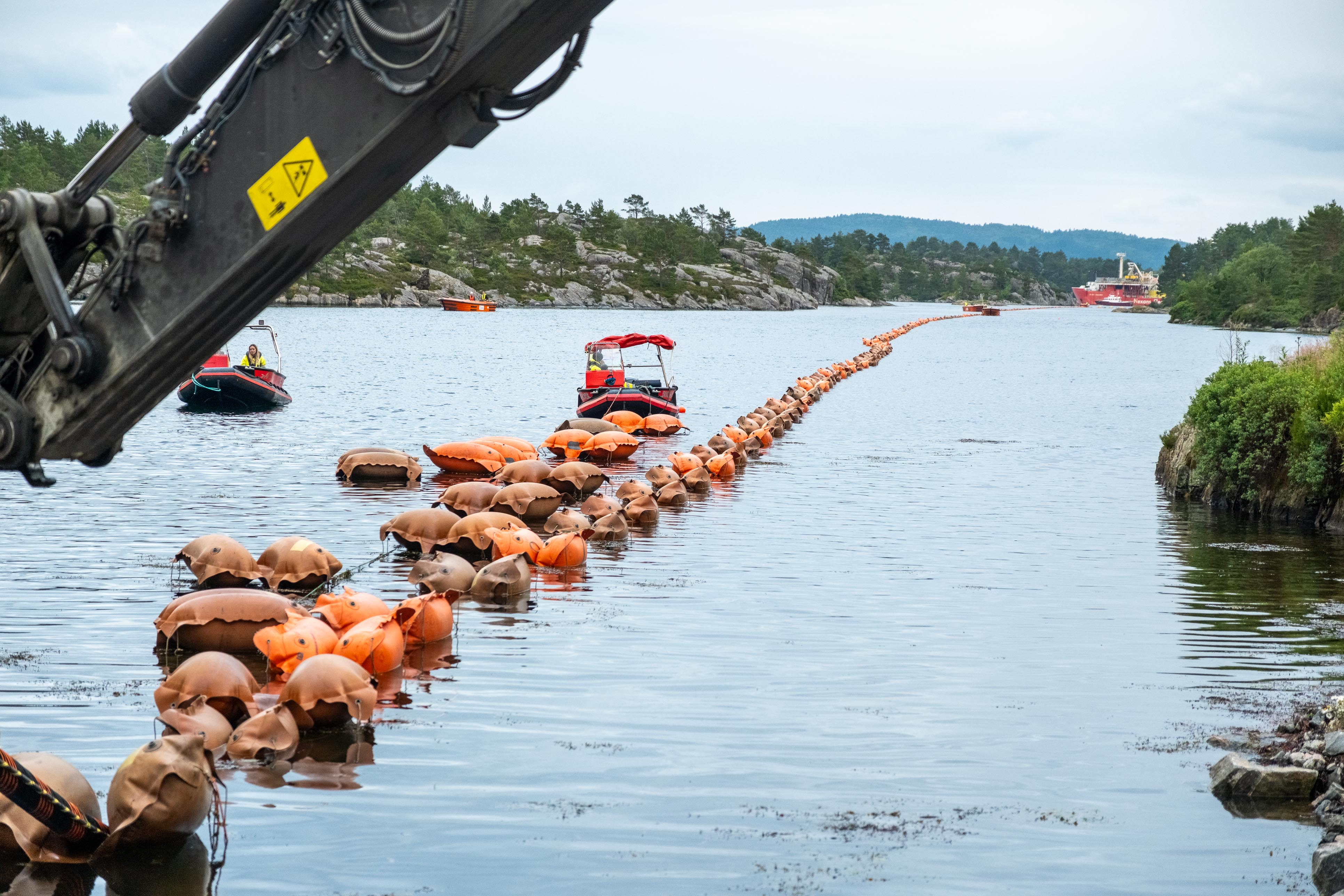

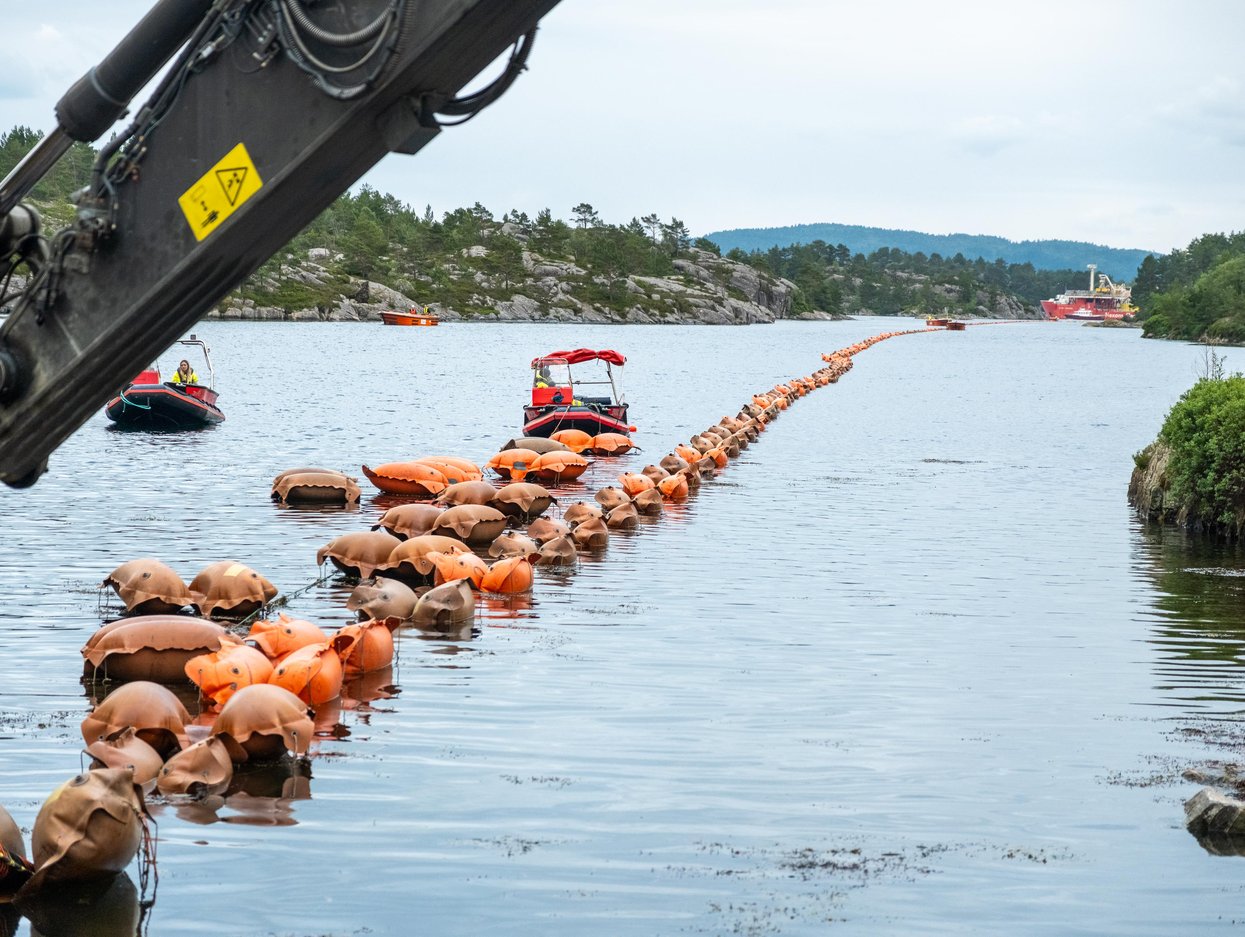

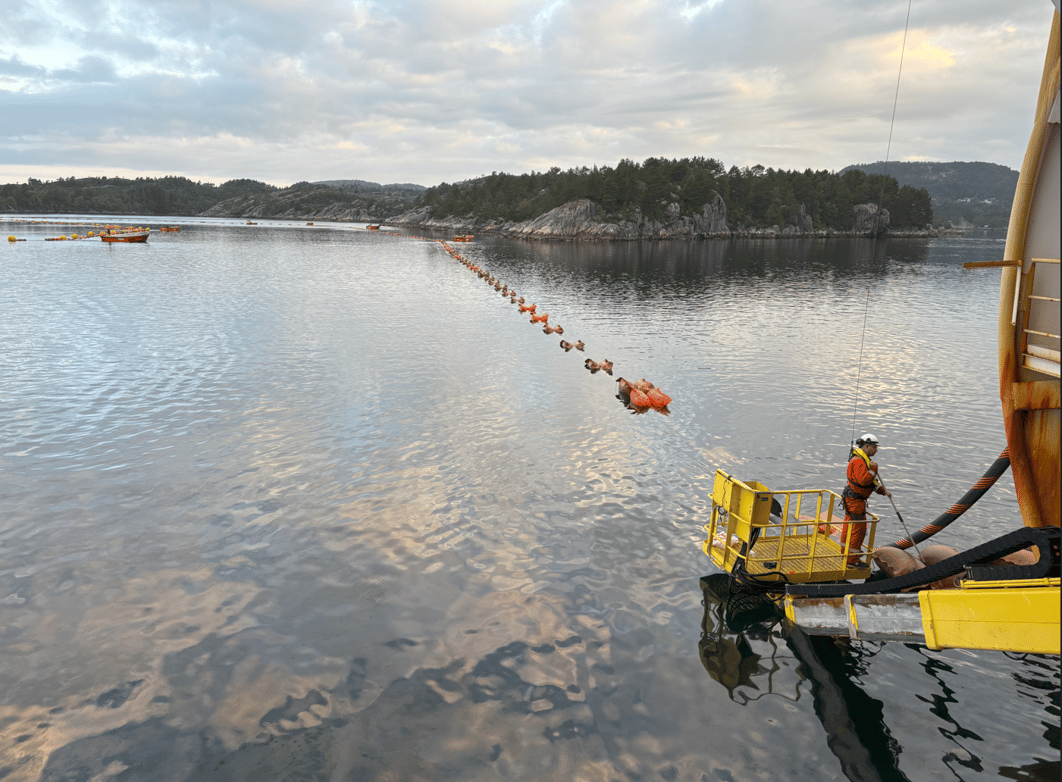

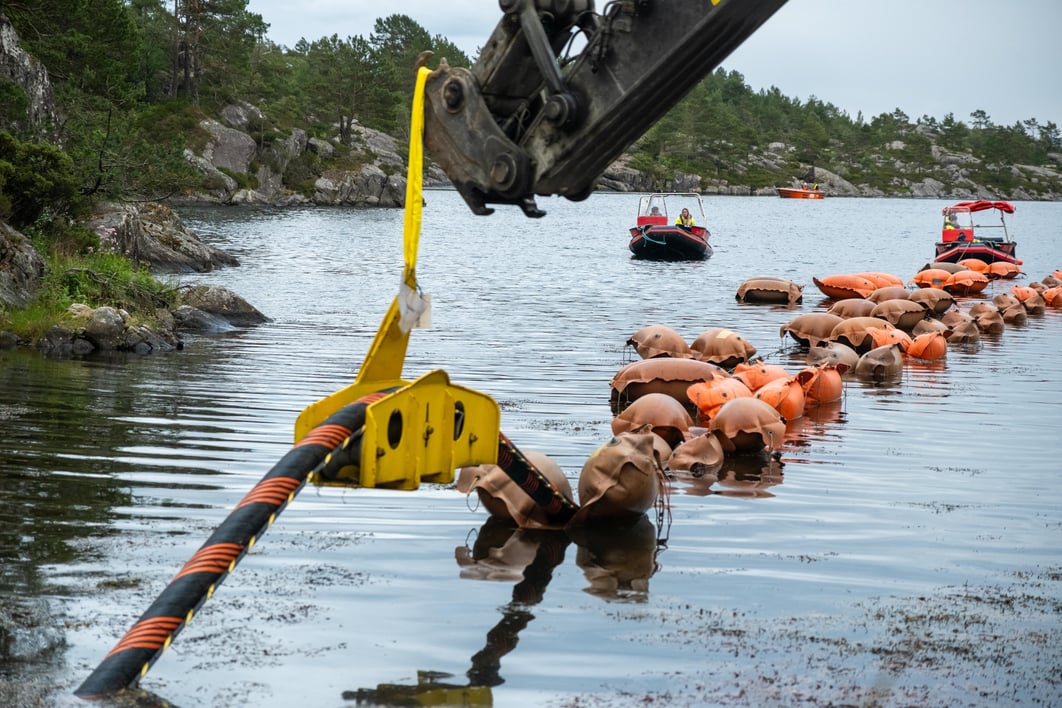

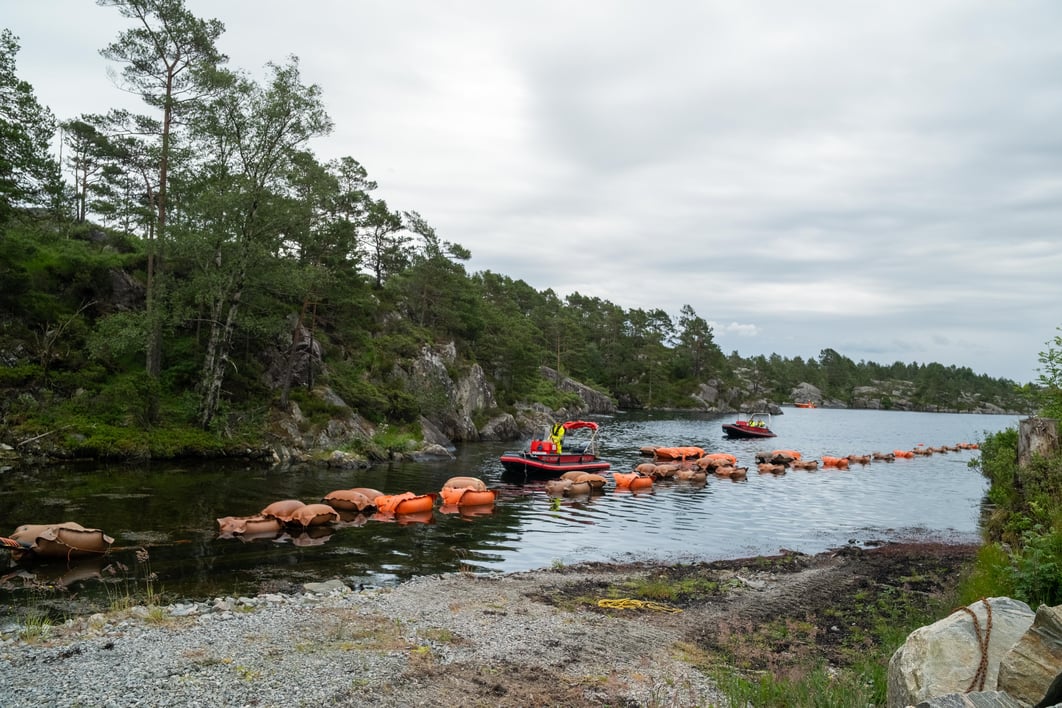

På Mongstad-siden stuper fjordbunnen bratt ned til 530 meters dyp på det dypeste. Det har krevd omfattende forberedelser. Kabelen er sikret og festet stramt nedover skrenten, noe som reduserer risikoen for utmatting og kortere levetid. På andre siden av fjorden, Iledalsvågen, er det derimot grunt over en lang strekning. Her måtte kablene fløtes over to kilometer ved hjelp av flyteelementer.

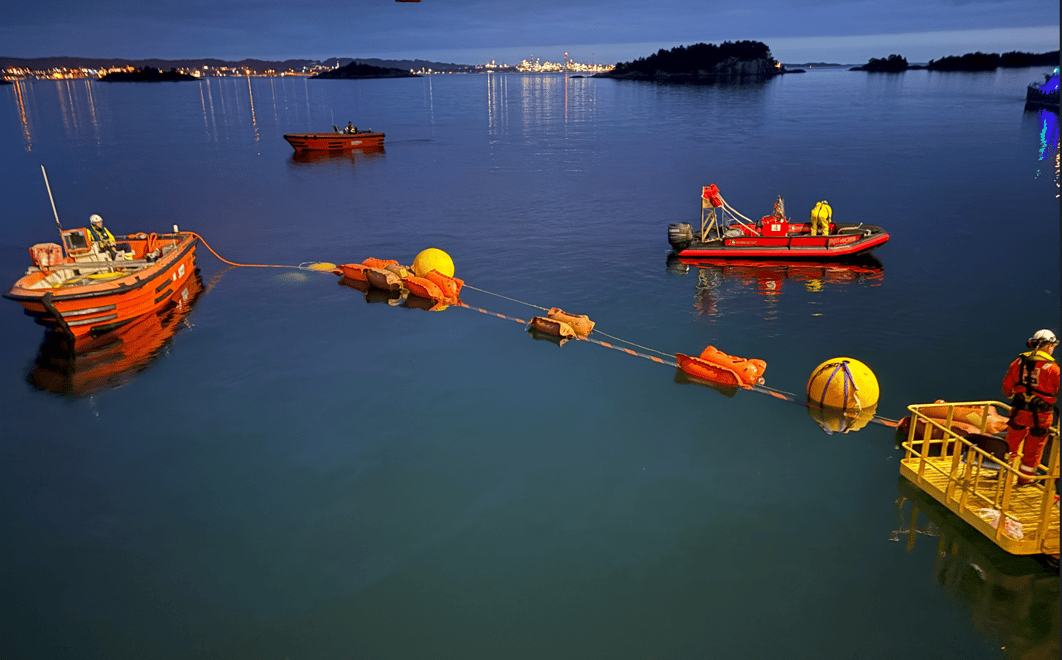

– Det har også vært utfordrende grunnforhold med bløt bunn som har medført behov for forsterkning av sjøbunnen med betongmadrasser og plastmatter i forkant av kabelinstallasjonen. Det var viktig at nedsenkingen av kablene ble gjort kontrollert med arbeidsbåter i fløteområdet slik at kabelen fikk riktig posisjon på mattene som var installert, forklarer Ryssdalsnes som var om bord på Nexans sitt kabelskip under installasjonene.
Spenningstest
Nexans har levert kabler og har utført installasjonsarbeidene og Nordhordland Grunn og Betong har utført anleggsarbeider på land på begge sider av fjorden.
Prosjektet nærmer seg ferdigstillelse, med spenningssetting planlagt i desember. Kabelanlegget er bygget som et 420kV anlegg, men driftes pr i dag på 300kV som resten av ledningen.
