Fra grunn til mast – linjebyggingen tar form

Fra førte mastereis i juni har Statnetts ledningsenreprenør Dalekovod reist 35 master og 60 fundamenter.

– Hvis alt går etter planen skal Dalekovod ha produsert 90 fundament og reist 55master av totalt 166 mastepunkt innen utgangen av oktober, forteller Jacob Grønn, prosjektdirektør i Statnett.

Dalekovod jobber på hele strekningen mellom Skaidi og Hyggevatn og har 75 personer i sving.

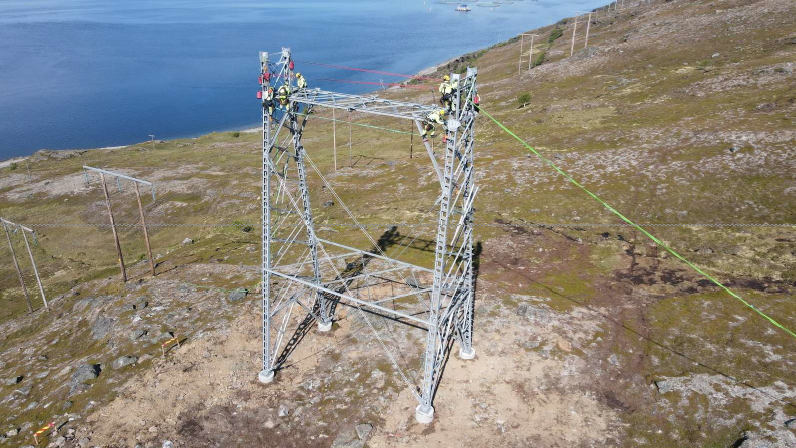

Statnetts entrrepnør Dalekovod reiser master.

Fremdrift i stasjonsarbeidet: SF6-fri teknologi på vei inn

Prosjektet har kommet godt i gang med stasjonsarbeidet og på Skaidi og Hyggevatn. På Skaidi begynner er alle vegger på det gassisolerte bygget (GIS) støpt i tillegg til støpning av vegger på trafosjakter. På Hyggevatn er grunnarbeider i avslutningsfasen og støpearbeidene er i full gang.

– På Skaidi begynner stasjonen å ta form – vi kan nå se tydelig omrisset av GIS-bygget og hvordan stasjonen vil se ut i landskapet og det gir god motivasjonen for arbeidet videre, sier Grønn.

De to nye transformatorstasjonene Hyggevatn og Skaidi bygges med teknologi som er hundre prosent fri for SF6, både i passive og aktive komponenter, inkludert effektbrytere. Stasjonene vil bli blant de første i Skandinavia som tar i bruk den SF6-frie teknologien på spenningsnivå 420 kV. SF6 er en kraftig klimagass og ved å redusere bruken av gassen vil Statnett reduserer sitt klimaavtrykk.

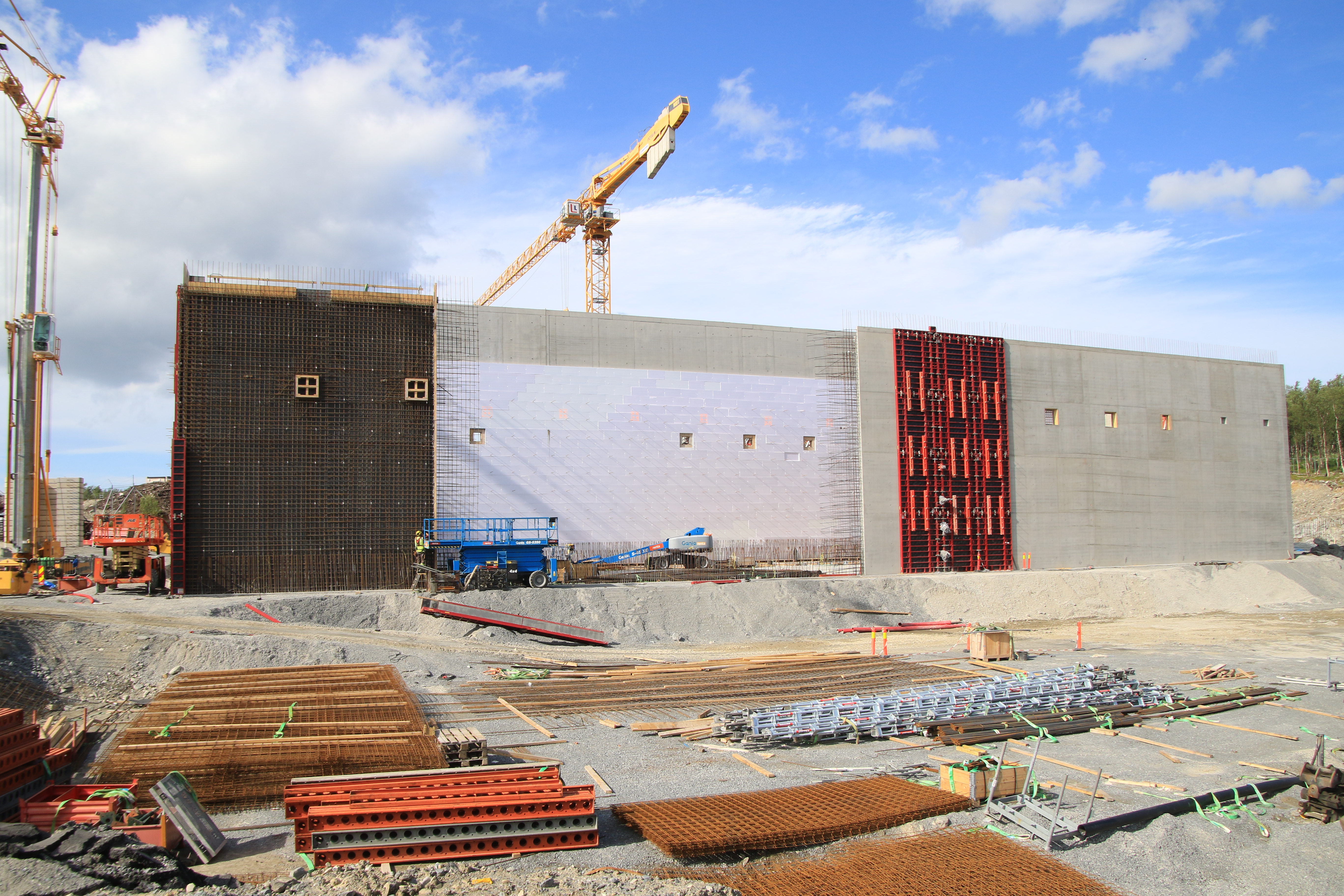

På skaidi er alle vegger på GIS-bygget støpt.

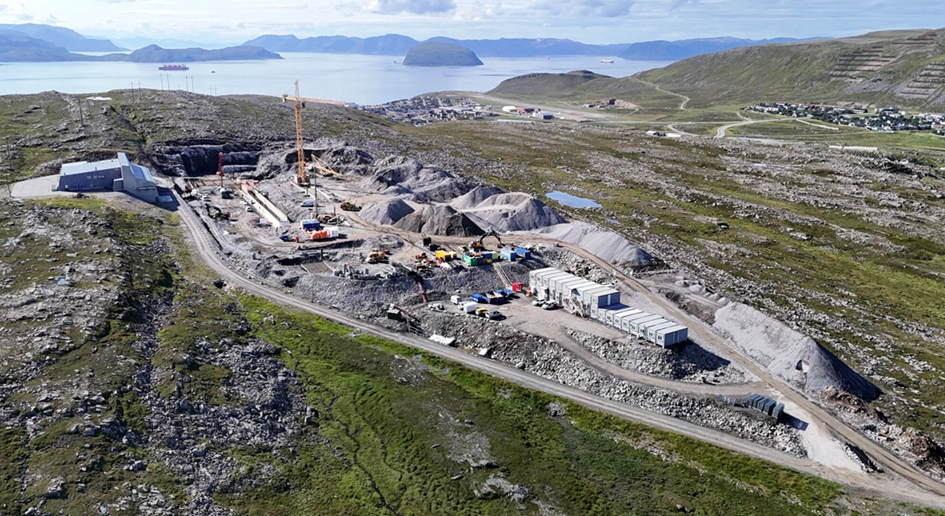

Arbeider på Hyggevatn
