Etter to og et halvt år og 2000 sprengsalver: Torsdag 18. desember markerte Statnett og AF Gruppen gjennomslag for tunnelen som går under fem bydeler i Oslo.

– Etter så lang tid med sprengningsarbeider midt i Oslo by, er dette en stor milepæl for alle arbeiderne som har jobbet intenst med tunneldriving og ikke minst for Oslo som vil få et sterkere og fremtidsrettet hovedstrømnett når vi setter strømkablene i drift. Det er mange hensyn å ta når man bygger tunnel under tettbygde områder i Oslo, og vi ønsker å takke naboene for tålmodigheten med vårt arbeid, sier konsernsjef i Statnett, Elisabeth Vike Vardheim, som også fikk avfyre den siste sprengsalven 55 meter under bakken, helt nord i Torshovdalen og nær Sinsen T-banestasjon.

Oppgradering av hovedstrømnettet i Stor-Oslo er en av Statnetts høyeste prioriteringer. Det neste tiåret skal alle eksisterende anlegg og kraftledninger i dette området oppgraderes fra 300 til 420 kV, i tillegg til at det bygges nye anlegg for å møte fremtidens strømbehov. Kabeltunnelen mellom Sogn og Ulven er en fortsettelse av oppgraderingen mellom Smestad og Sogn som ble ferdigstilt i 2022. Kabeltunnelen vil øke kapasiteten i strømnettet og bidra til mer pålitelig strømforsyning i hovedstadsområdet.

Bilde av folk i verneklær
Konsernsjf i Statnett, Elisabeth Vike Vardheim, avfyrte den siste sprengsalven for Sogn-Ulven kabeltunnel. Foto: Statnett

Takker naboene for tålmodighet

AF Gruppen har bygget tunnelen på oppdrag for Statnett. Fire arbeidslag som har arbeidet døgnet rundt fra mandag til lørdag og bygget tunnelen 40-90 meter under bakken.

– Dette er en stor dag. Gjennomslaget på kabeltunnel Sogn-Ulven markerer et viktig steg for strømforsyningen i Oslo – og et imponerende resultat etter krevende tunneldriving midt i byen. Takk til alle som har jobbet målbevisst for å realisere kabeltunnelen, både fagarbeidere og funksjonærer som har bidratt med sin kompetanse og sørget for god arbeidskultur. Samarbeidet med Statnett har vært utmerket helt fra første dag, og sammen har vi lykkes med gode sikkerhetsprestasjoner og fremdrift, sier Geir Flåta, konserndirektør Anlegg og Eiendom i AF Gruppen.

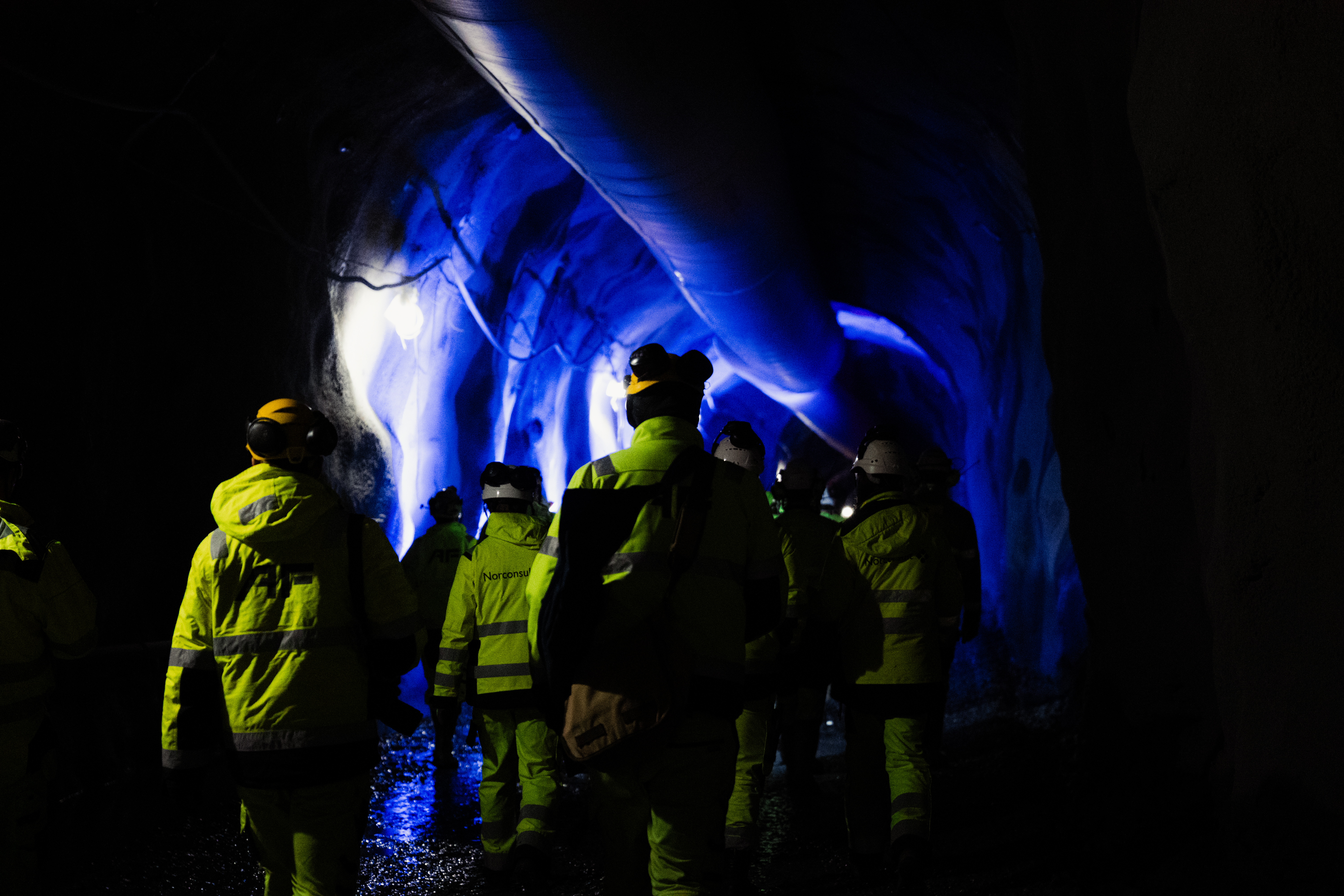

Verneklær med ryggen til
Det har blitt avfyrt over 2000 sprengsalver for å bygge tunnelen på 6,6 kilometer.

– Vi er veldig glade for å være ferdig med å bygge Norges lengste tunnel for strømkabler. Naboer, og spesielt Rektorhaugen Kanvas-barnehage som har vært byggeplassens nærmeste nabo, har måtte tåle bråk over tid og vi takker for tålmodigheten. Selv om mye arbeid gjenstår før vi kan sette kablene i drift, vil omgivelsene merke mindre til oss i tiden fremover, sier prosjektleder i Statnett, Hans Herlofsen.

Strømkablene skal installeres og settes i drift i 2028 og vil erstatte eldre kabler fra 1950- og 60-tallet som har nådd teknisk levetid. Dette er ett av flere tiltak Statnett gjør for å styrke hovedstrømnettet i Oslo-området.

Les mer om våre planer for å oppgradere hovedstrømnettet i Oslo-området i vår områdeplan.

Bilde av røysa
Tunnelen er 6,6 kilometer lang og går fra Sogn til Ulven transformatorstasjoner. Foto: Statnett

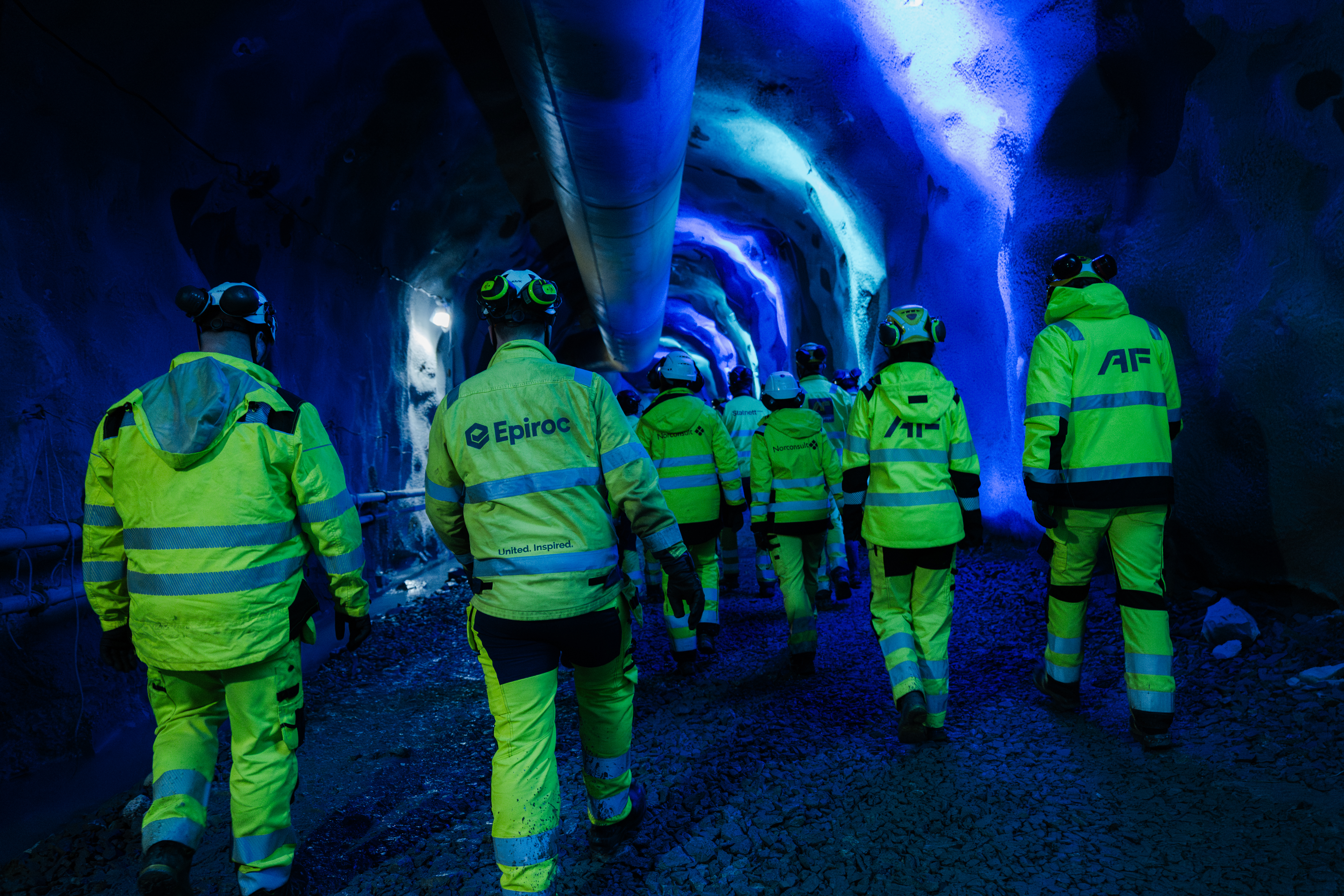

Vernetøy
Foto: Statnett

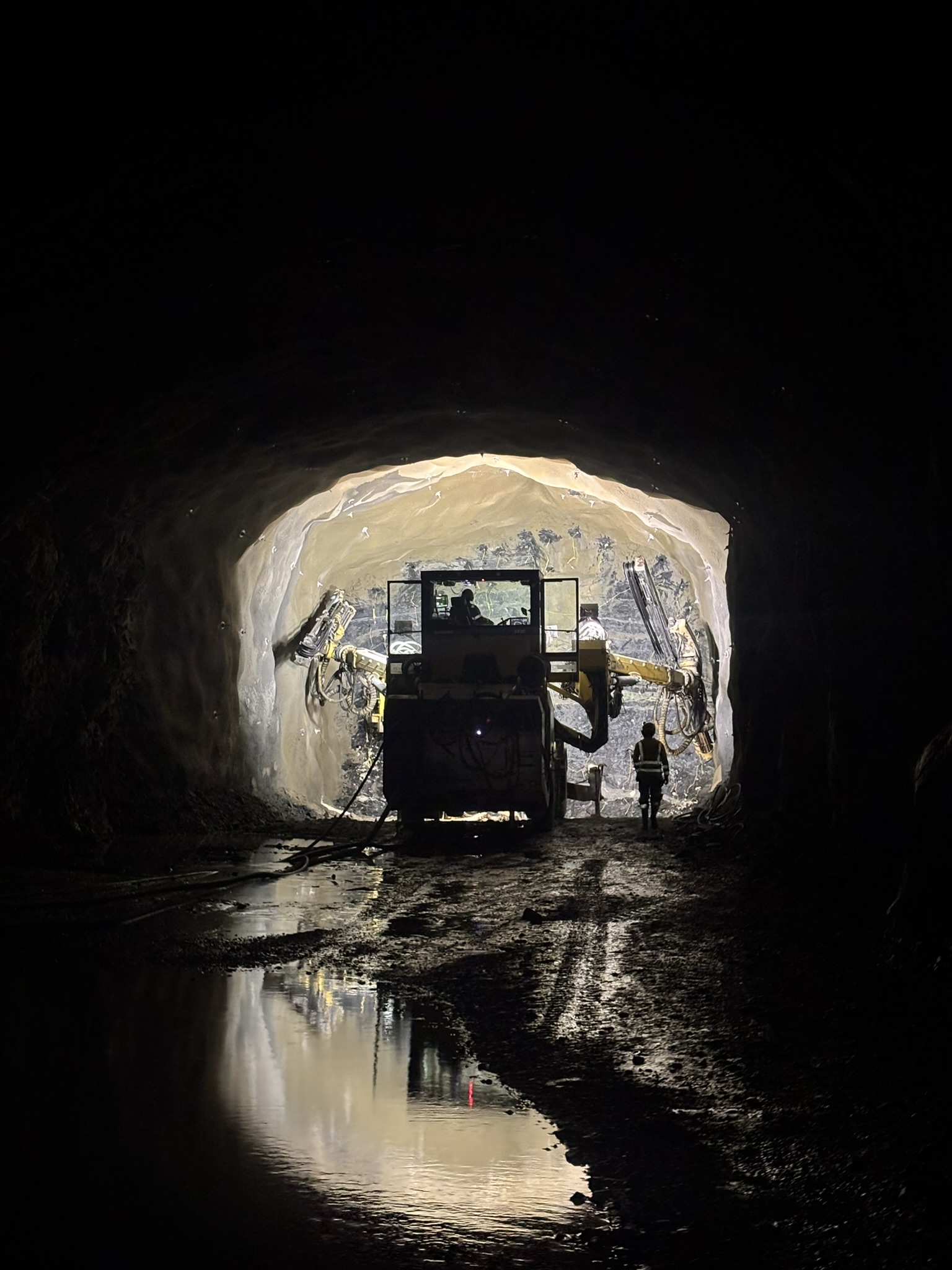

Bilde av tunnel
Tunnelen går under fem bydeler i Oslo og er 6,6 kilometer lang.

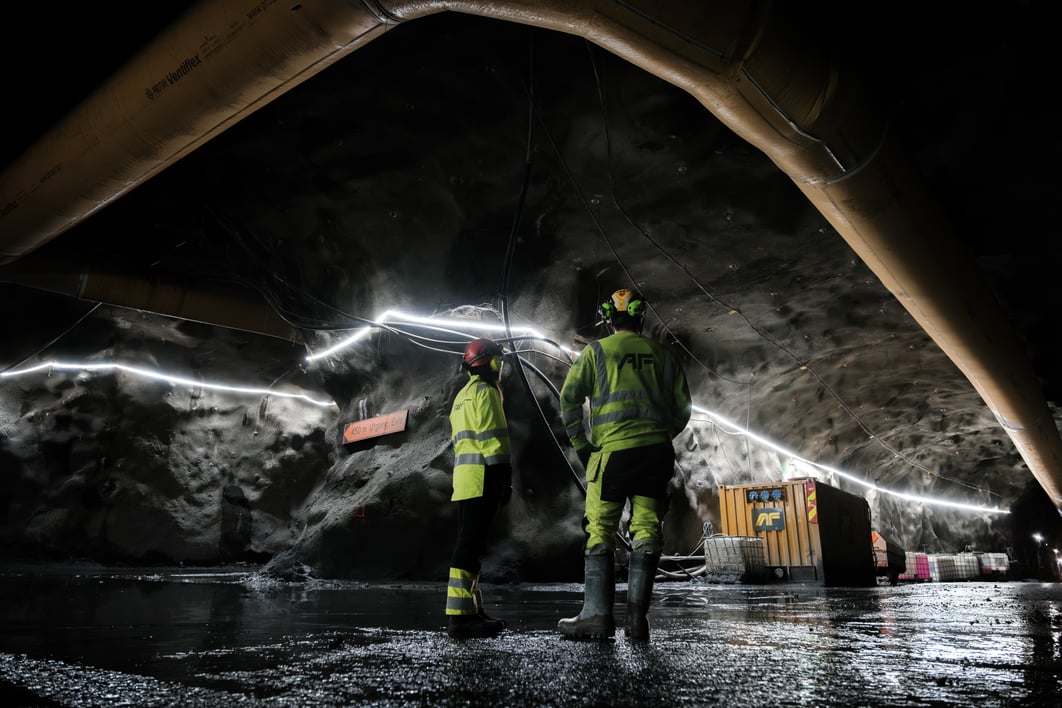

To mennesker i vernetøy i tunel
Over 35.000 lass med stein er transportert ut med vogntog av tunnelen.
