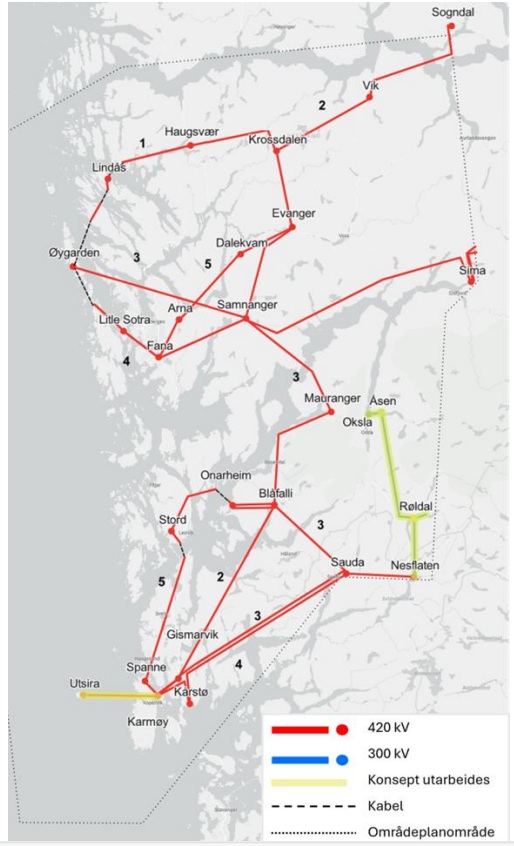

Prosjektene inngår i områdeplan for Bergensområdet og Haugalandet. Utbygging i områdeplanen foregår trinnvis. I trinn en til tre for Bergensområdet er fire anlegg ferdig bygget, fem anlegg er i byggefase og resterende seks er under planlegging og i konsesjonsfase. Områdeplan for Bergensområdet og Haugalandet har totalt fem trinn. Prosjektene i de to siste trinnene for Bergensområdet starter opp senere.
- Områdeplan Bergensområdet og Haugalandet har høy prioritet. Prosjektene som nå er på drift i trinn en, øker kapasiteten i eksisterende anlegg. Dette er viktig for regionen på kort sikt, sier Harris Utne, Statnetts direktør for regionale planer vest og sør. - Prosjektene i de resterende trinnene har et lengre perspektiv og vil bidra til økt kapasitet, forsyningssikkerhet og likere strømpriser mellom regionene.
Kapasitet i Bergensområdet
Ved å øke kapasiteten i eksisterende anlegg og i kraftsystemet kan Statnett legge til rette for mer forbruk og nye kunder raskere enn der hvor vi må bygge nytt nett. Økt kapasitet i Fensfjordkabelen og i transformatorstasjonene Fana og Lindås i Bergen og Åsen i Odda, er eksempler på dette. I tillegg har Statnett startet arbeid med Øygardskabelen, vi skal oppgradere anlegg og forbindelser mellom Modalen og Øygarden og bygge ny forbindelse mellom Samnanger og Øygarden. Se faktabokser fra status per prosjekt.

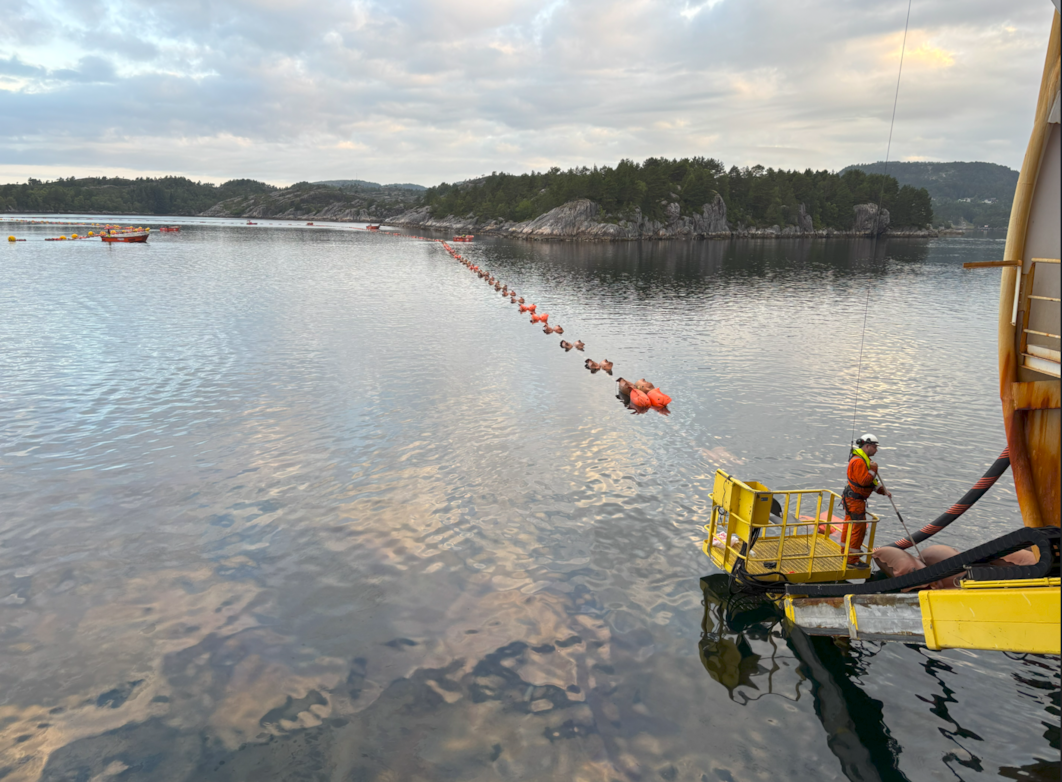

Arbeid med Fensfjordkabelen. Foto: Statnett
Forsyningssikkerhet til Bergensområdet
Forsyningssikkerhet inn til Bergensområdet økes også etter at vi ferdige med å justere plasseringen av Sima-Samnanger ledningen over Ålvikfjellet. Dette er nødvendig fordi det fester seg for mye is på ledningen vinterstid på Ålvikfjellet, og sammen med mye vind kan det føre til at strømforsyningen blir ustabil. Ved å flytte traseen blir linjen mer stabil og øker forsyningssikkerheten til en region i vekst. I år er det satt opp nye master og neste år skal det monteres ledning i den 5,5 kilometer nye traseen.

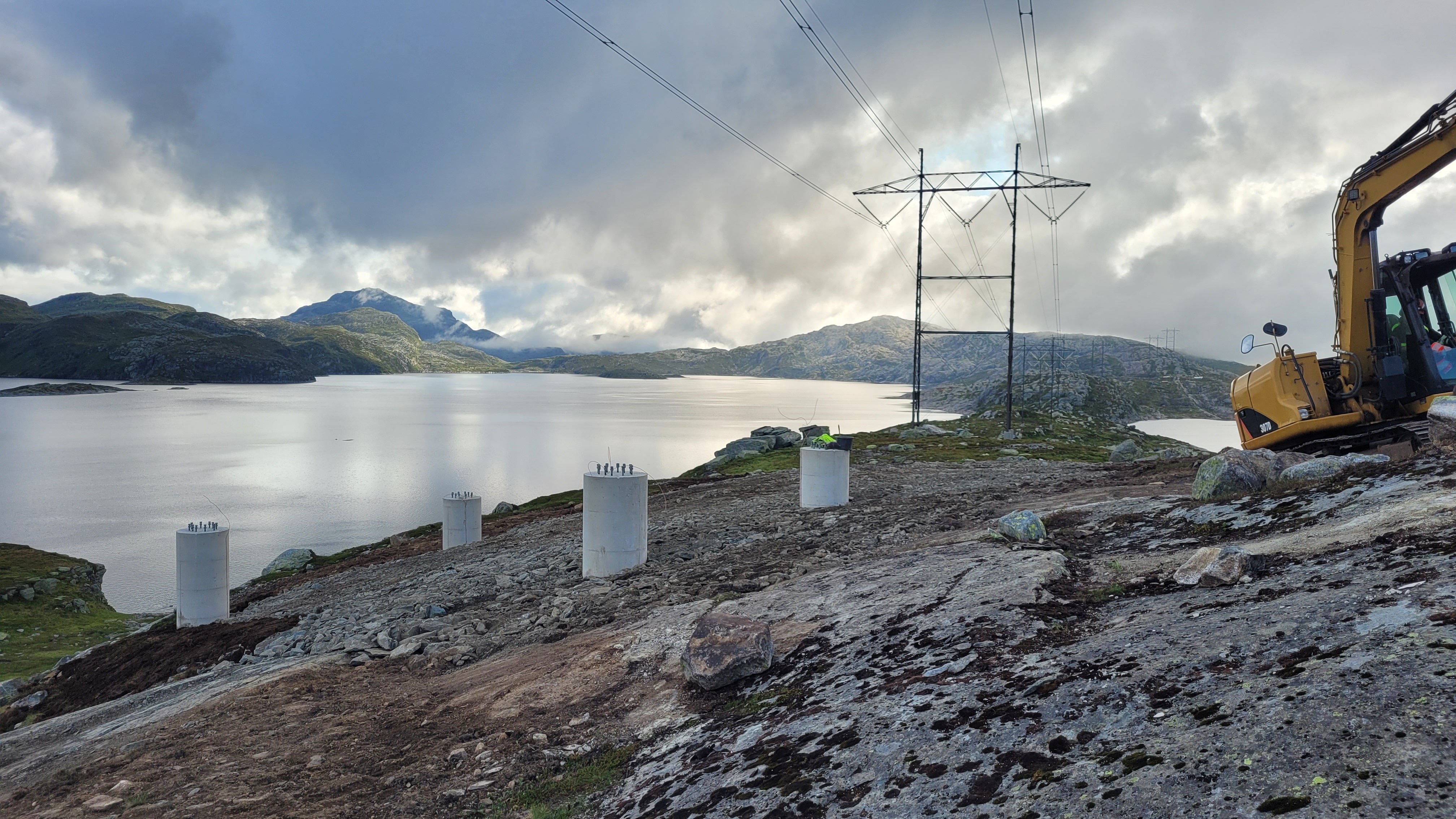

Ferdige fundamenter på Ålvikfjellet. Foto: Bjerke nettbygg
Sogndal-Sauda er prioritert
For å utnytte kapasiteten i nye anlegg fullt ut må ofte flere prosjekter gjennomføres i tillegg. Prosjektene som inngår i transportkanalen Sogndal-Sauda er eksempler på det. Transportkanaler knytter sammen landsdeler, produksjon og forbruk og er viktige for forsyningssikkerheten.
Strømnettet og prosjektene mellom Sogndal og Sauda er en av Statnetts fire prioriterte transportkanaler. Syv delprosjekter er startet for å oppgradere eldre anlegg og bygge nytt der det er behov for det. Delprosjektene i Sogndal-Sauda er viktige brikker i en region med planer om vekst og økt strømforbruk. Vi skal bygge en sammenhengende 420 kilovolt forbindelse fra Sogndal til Sauda via Øygarden. Når hele Sogndal-Sauda er ferdig bidrar det til økt kapasitet og forsyningssikkerhet og likere strømpriser i regioner i Sør-Norge.
Bygge nytt og rive gammelt
Totalt sett planlegges det å oppgradere og bygge flere mil med kraftledninger og flere nye transformatorstasjoner. Etter at vi har satt ny ledning i drift for å erstatte gammel ledning, vil vi rive gammel ledning som det ikke er behov for lenger. I Odda skal vi rive gammel transformatorstasjon etter at Åsen nå er kommet i drift. Modalen koblingsstasjon vil bli erstattet av ny Krossdalen transformatorstasjon og Refsdal koblingsstasjon vil bli erstattet av ny Vik transformatorstasjon.

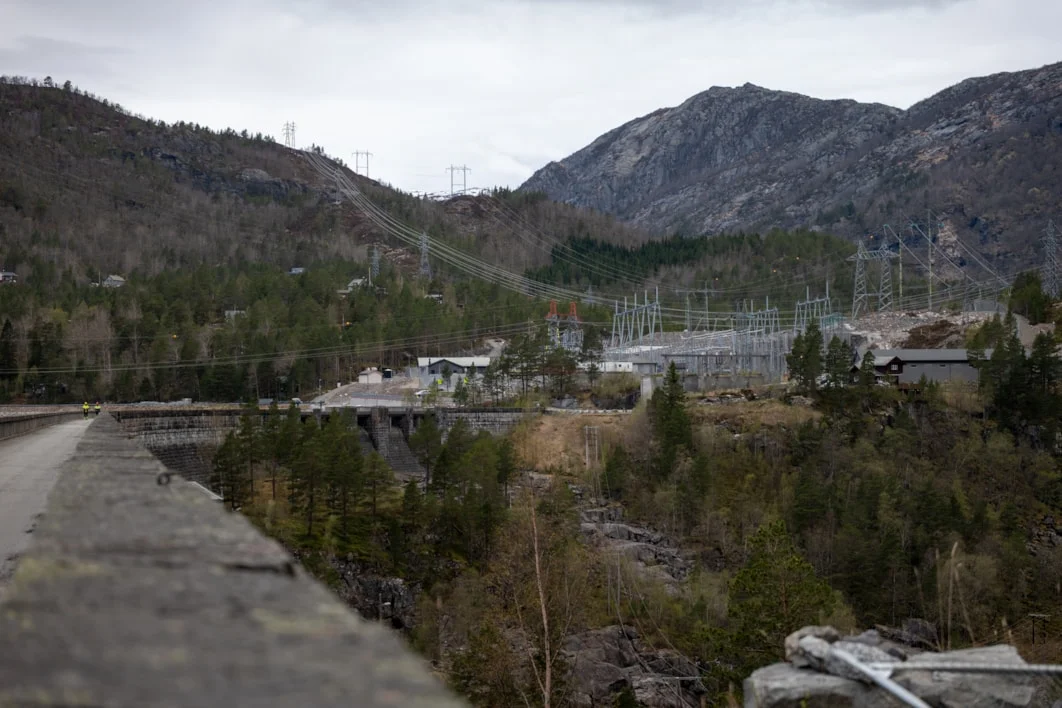

Nye Åsen transformatorstasjon. Foto: Statnett
Status for prosjektene i områdeplanen som berører Bergensområdet:
Trinn 1:
- Transformatorstasjoner: Dalekvam (bygging), Åsen (ferdig), Fana (ferdig), Litle Sotra (planlegging), Lindås (ferdig)
- Kabelprosjekter: Fensfjordkabelen (ferdig) og Øygardskabelen 2 (bygging)
- Ombygging av deler av Sima-Samnanger (bygging)
Trinn 2:
- Spenningsoppgradering Sogndal-Modalen-Øygarden (se egen oversikt for Sogndal-Sauda)
Trinn 3:
- Ny forbindelse Samnanger-Øygarden (planlegging, utreder sørlig alternativ til melding)
- Spenningsoppgradering Sauda-Blåfalli, Blåfalli-Mauranger-Samnanger (utredningsarbeider pågår til konsesjonssøknader)
Trinn 4:
- Samnanger-Fana-Litle Sotra-Øygarden (ikke startet)
Trinn 5:
- Modalen-Samnanger (ikke startet)
- Fana-Arna-Dalekvem-Evanger (ikke startet)
Spenningsoppgradering Sogndal-Modalen:
- Vik – Ramnaberg: Transformatorstasjon og ledning, Konsesjonssøknad er på høring med frist 7. januar 2026. Berørt kommune: Vik
- Refsdal-Modalen: Ledning. Er i byggefase. Berørte kommuner: Vik, Voss, Vaksdal og Modalen.
- Krossdalen-Steinsland: Transformatorstasjon og ledning. Modalen kommune har klaget på konsesjonsvedtaket. NVE vil sende saken til Energidepartementet for endelig behandling. Høringsfrist for detaljplan er 12.12 for Modalen kommune. Berørte kommuner: Modalen og Vaksdal
- Øygarden transformatorstasjon: Grunnarbeider er startet. Berørt kommune: Øygarden
Ny forbindelse:
- Samnanger - Øygarden: Utredning av sørlige alternativer til tilleggsmelding pågår, første melding var på høring med frist januar 2025. Berørte kommuner: Samnanger, Bergen, Vaksdal, Osterøy, Alver, Askøy og Øygarden
Sauda-Blåfalli-Mauranger-Samnanger:
- Blåfalli-Mauranger-Samnanger: Transformatorstasjon og ledning. Arbeid med utredningsprogram pågår, melding ble sendt mai 2024. Berørte kommuner: Kvam, Ullensvang og Kvinnherad
- Sauda-Blåfalli: Transformatorstasjon og ledning. Arbeid med utredningsprogram pågår, melding ble sendt september 2023. Berørte kommuner: Kvinnherad, Etne og Sauda
