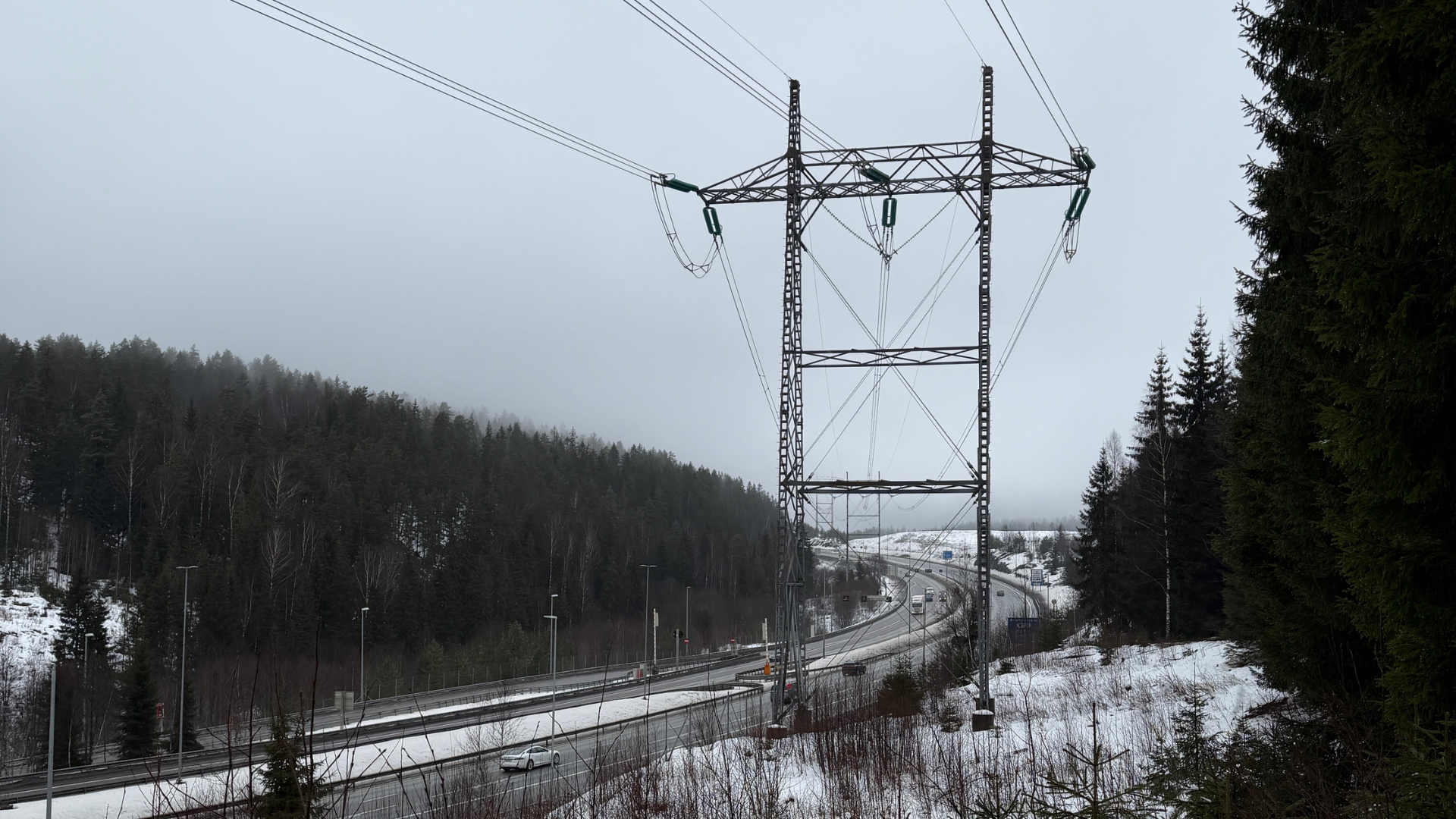

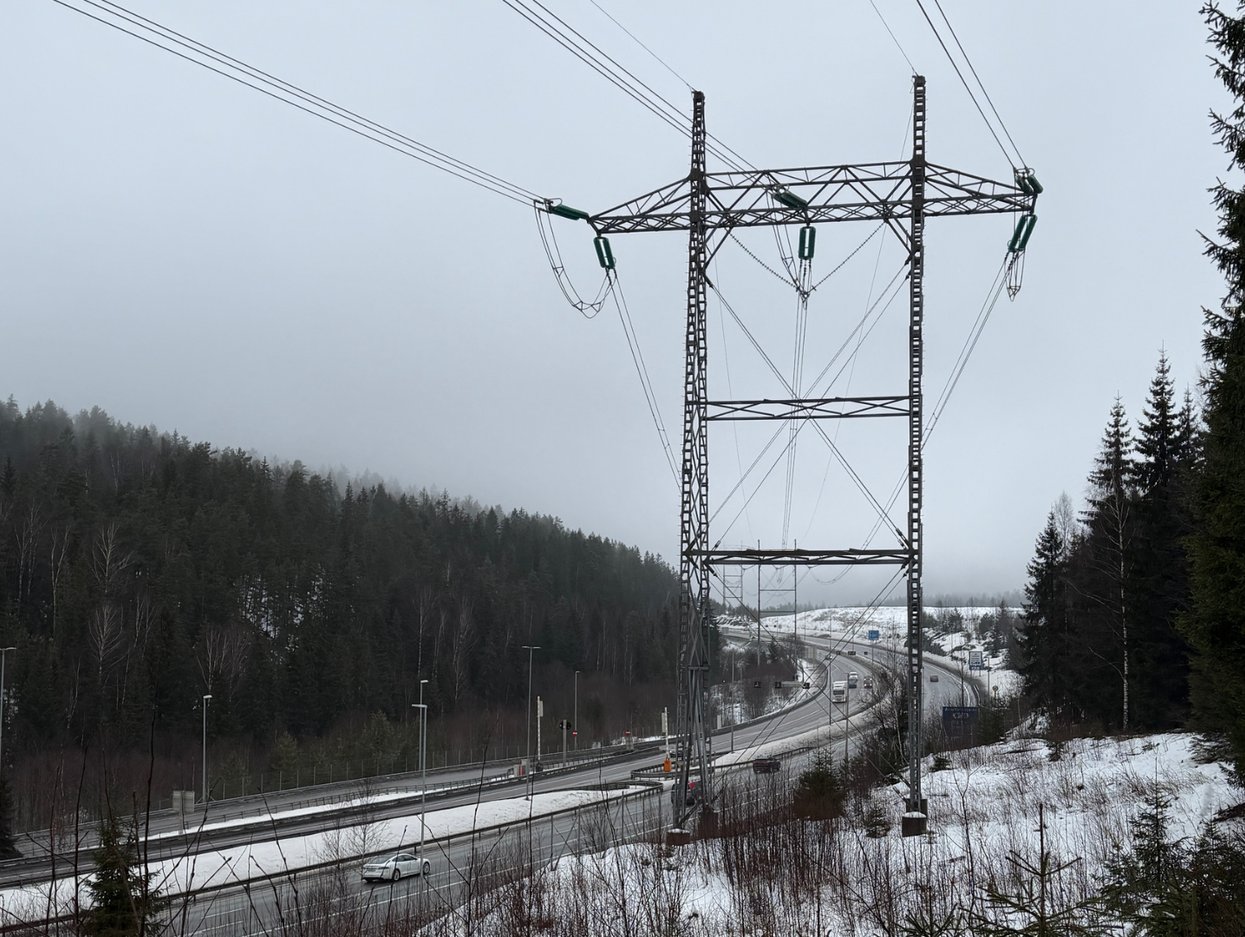

Statnett skal skifte ut topplinen på luftledningen som går mellom Follo og den nye transformatorstasjonen som bygges ved Klemetsrud i Oslo. Topplinen er ikke strømførende, men beskytter kraftledninger mot lynnedslag og gjør det tryggere å ferdes i nærheten av disse
Arbeidene gjennomføres over seks uker i uke 16-17, 19-20 og 22-23, og omfatter en strekning på ca. 20 kilometer. Kraftledningen krysser E6 flere steder.
— Vi vil jobbe over E6, på av- og påkjøringsramper, fylkesvei og jernbane totalt 23 ganger i løpet av disse seks ukene, forteller oppdragsleder i Statnett, Stig Roar Aasgård.
Påvirker ikke strømforsyning
For å sikre trygge arbeidsforhold blir strømmen koblet ut i selve kraftledningen mens arbeidene pågår. Alle i Oslo-området vil beholde strømmen mens arbeidet pågår da strømmen ledes til andre forbindelser i strømnettet.
Arbeidet henger også sammen med byggingen av en ny transformatorstasjon ved Klemetsrud i Oslo, som er viktig for å sikre strømforsyningen sørøst i Oslo og for at mer strømforbruk kan koble seg på strømnettet lokalt.
Mer informasjon om prosjektet her.
Trafikksikkert arbeid over E6
Når kraftledningen krysser bilvei, vil Statnett bruke en spesialmetode hentet fra England.
En robot kjører langs lina som skal skiftes, og drar med seg en «gardin» av små hjul som leder kabelen på plass. Den gamle topplina tas ned, og den nye trekkes gjennom systemet.
Montørene arbeider samtidig oppe i mastene. Doble sett med tau, lette plastblokker og sikringssystemer gjør at det er fysisk umulig for ledningen å falle ned på veien.
— Ved å bruke denne teknologien kan trafikken gå som normalt når vi arbeider over E6. Med den tradisjonelle metoden som bruker tunge aluminiumsblokker og en wire, måtte vi ha stengt veien i kortere perioder. Denne metoden gjør at vi kan jobbe sikrere og mer effektivt, og vi er fornøyde med at vi kan gjennomføre arbeidene med minimal påvirkning på trafikk og lokalomgivelser, sier Aasgård.
