Etter høy aktivitet gjennom vinteren og våren nærmer arbeidet på prosjektet Skaidi–Hammerfest seg halvveis.
– Vi forsetter den gode fremdriften i prosjektet, og arbeidet går etter planen, sier prosjektdirektør Jacob Grønn i Statnett.
God fremdrift i krevende terreng
Strekningen mellom Skaidi og Hyggevatn er et særlig krevende område for gjennomføring av denne type ledningsprosjekter.
Arbeidene foregår nord for 70°N hvor mørketiden preger store deler av vinterhalvåret.

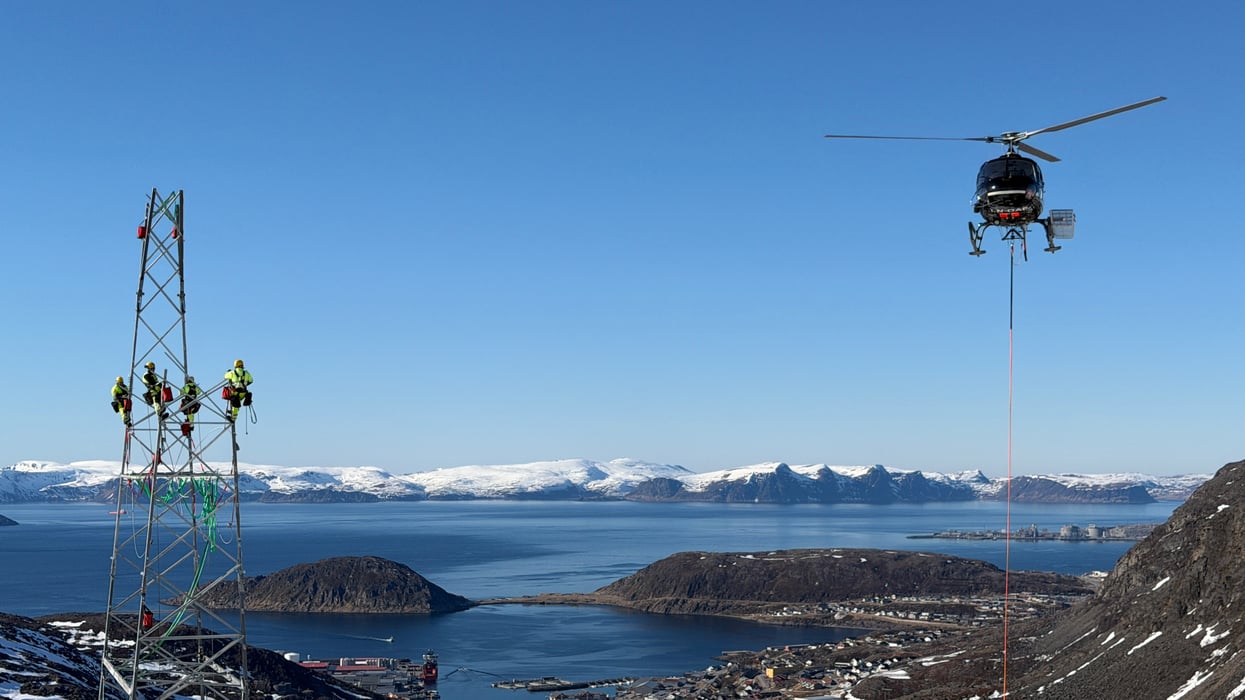

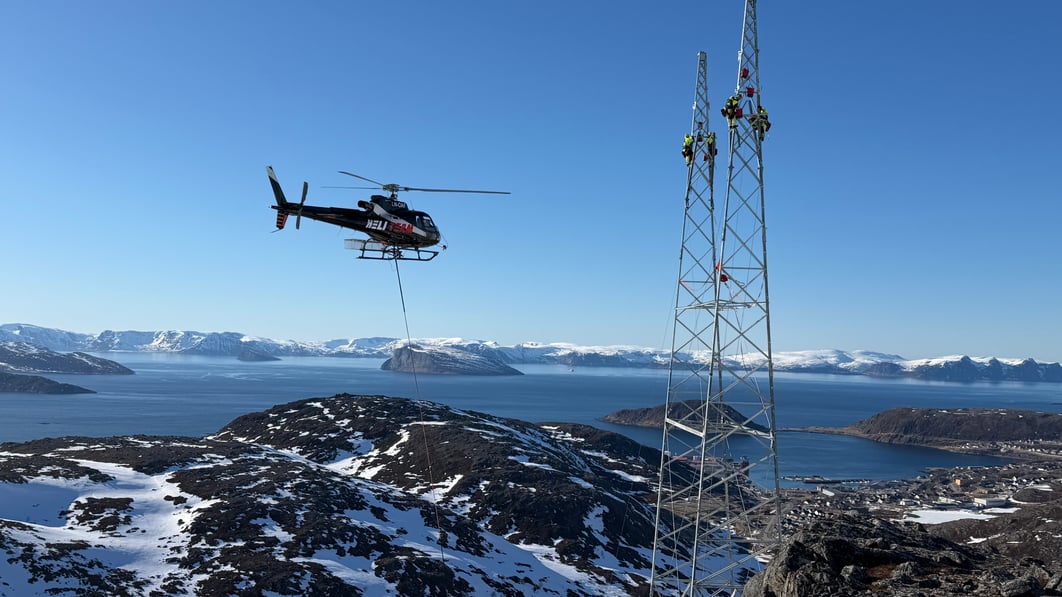

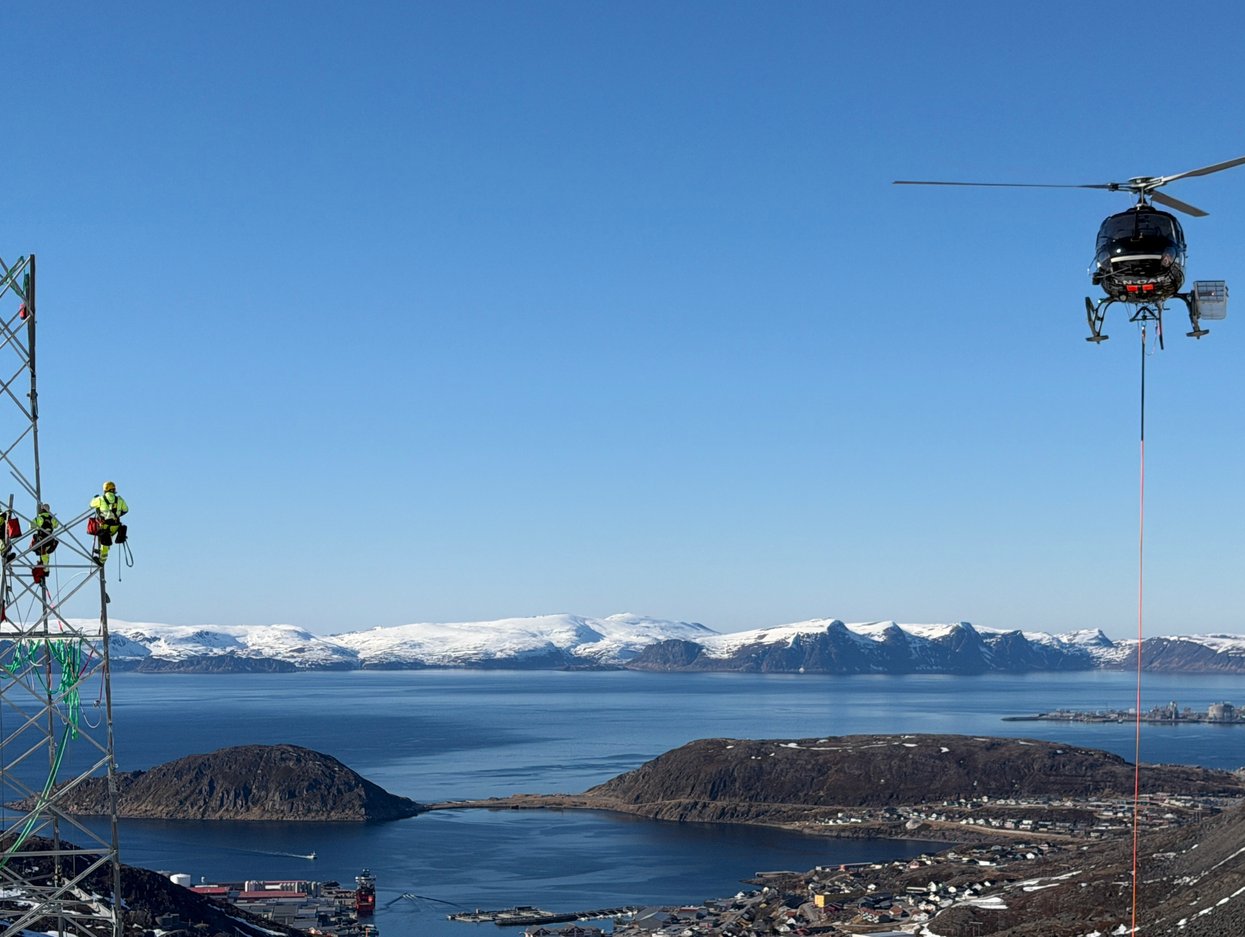

Logistikken er omfattende, med mange arbeidsoperasjoner lokalisert langt fra eksisterende veinett. Helikoptertransport inngår derfor som en sentral del av den daglige aktiviteten.

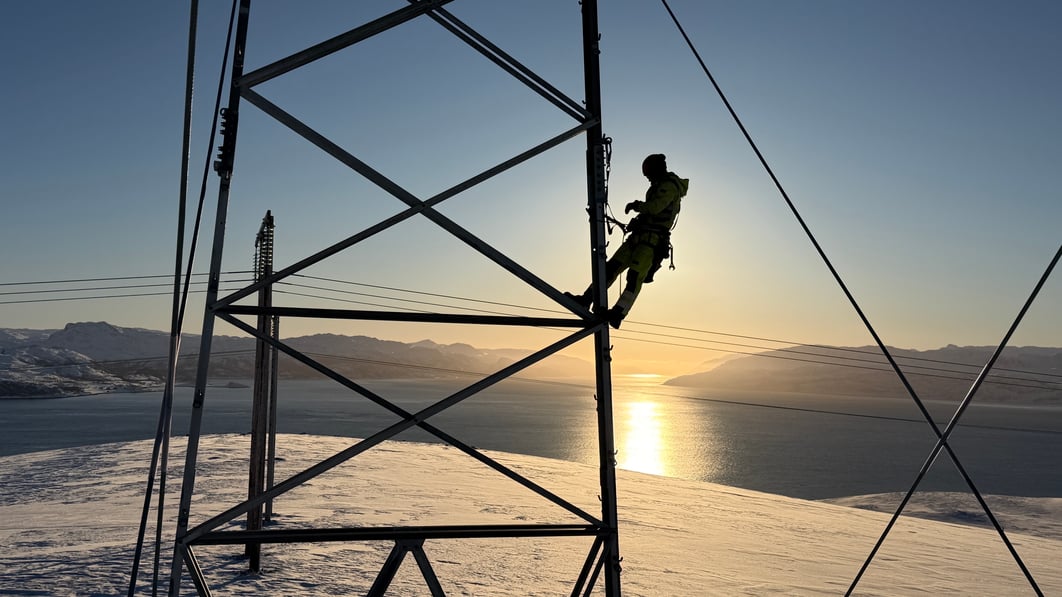

– En stor del av arbeidet foregår i høyden, og krevende værforhold, som sterk vind og kulde, stiller økte krav til risikovurderinger og sikkerhetstiltak for at vi kan gjennomføre arbeidene, forteller prosjektleder Håvard Sveinungsen i Statnett
Mastekontroll i vinterhalvåret

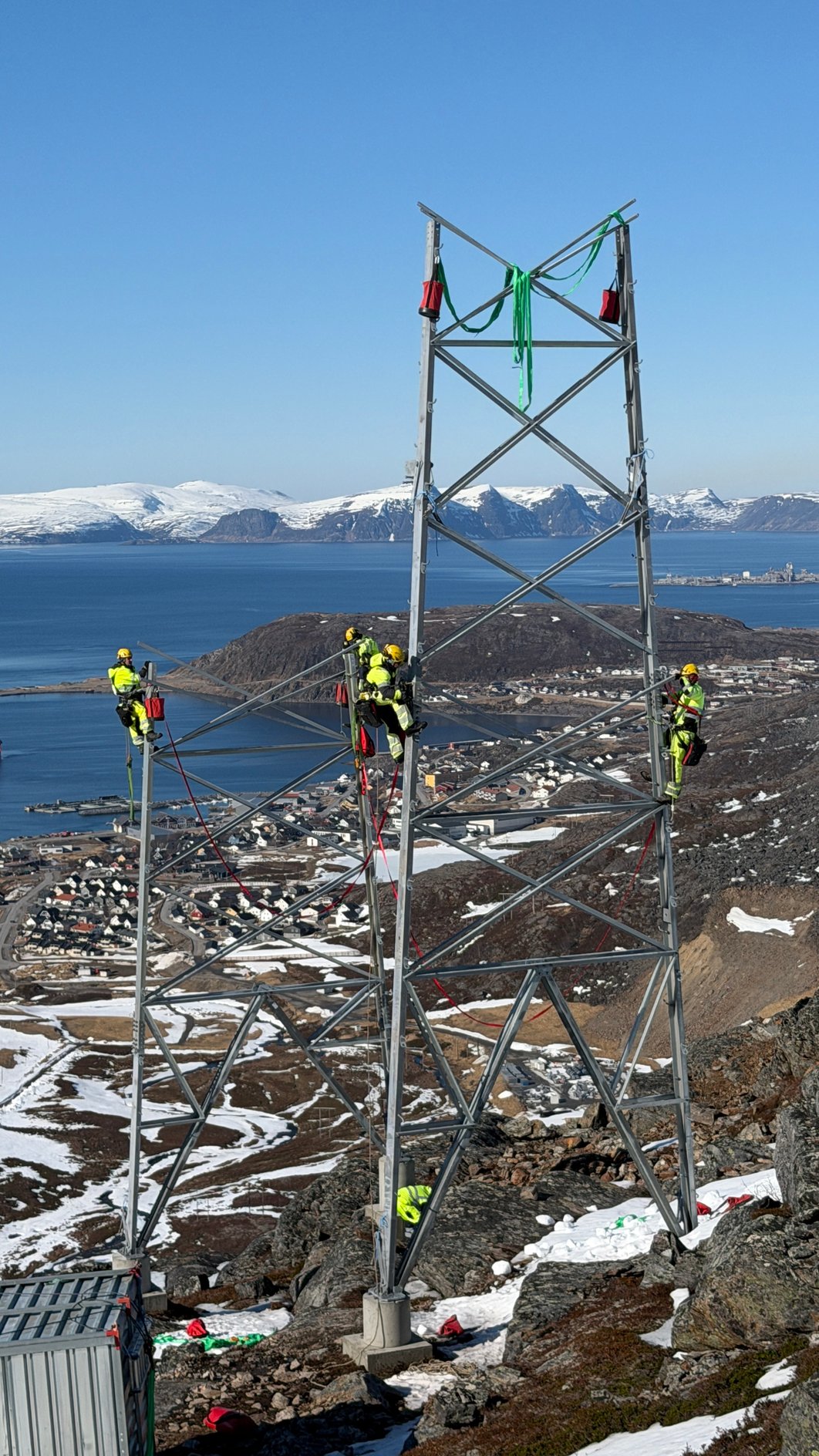

I vinter gjennomførte Statnett mastekontroll på utvalgte master, basert på blant annet mastetype og plassering i terrenget.
Det er viktig å kontrollere at alle delene på mastene er korrekt montert før selve linjestrekkingen kan starte.
– Vi kontrollerer at mastene er bygget i henhold til tegninger og krav. Det innebærer blant annet å sjekke at alle mastedeler er korrekt montert, og at bolter og muttere er riktig sikret. Dette er avgjørende for at mastene skal tåle de belastningene de utsettes for gjennom hele levetiden, sier Håkan Walldén, senior byggekontrollør i Statnett.
Fra fundament til ferdig kraftledning

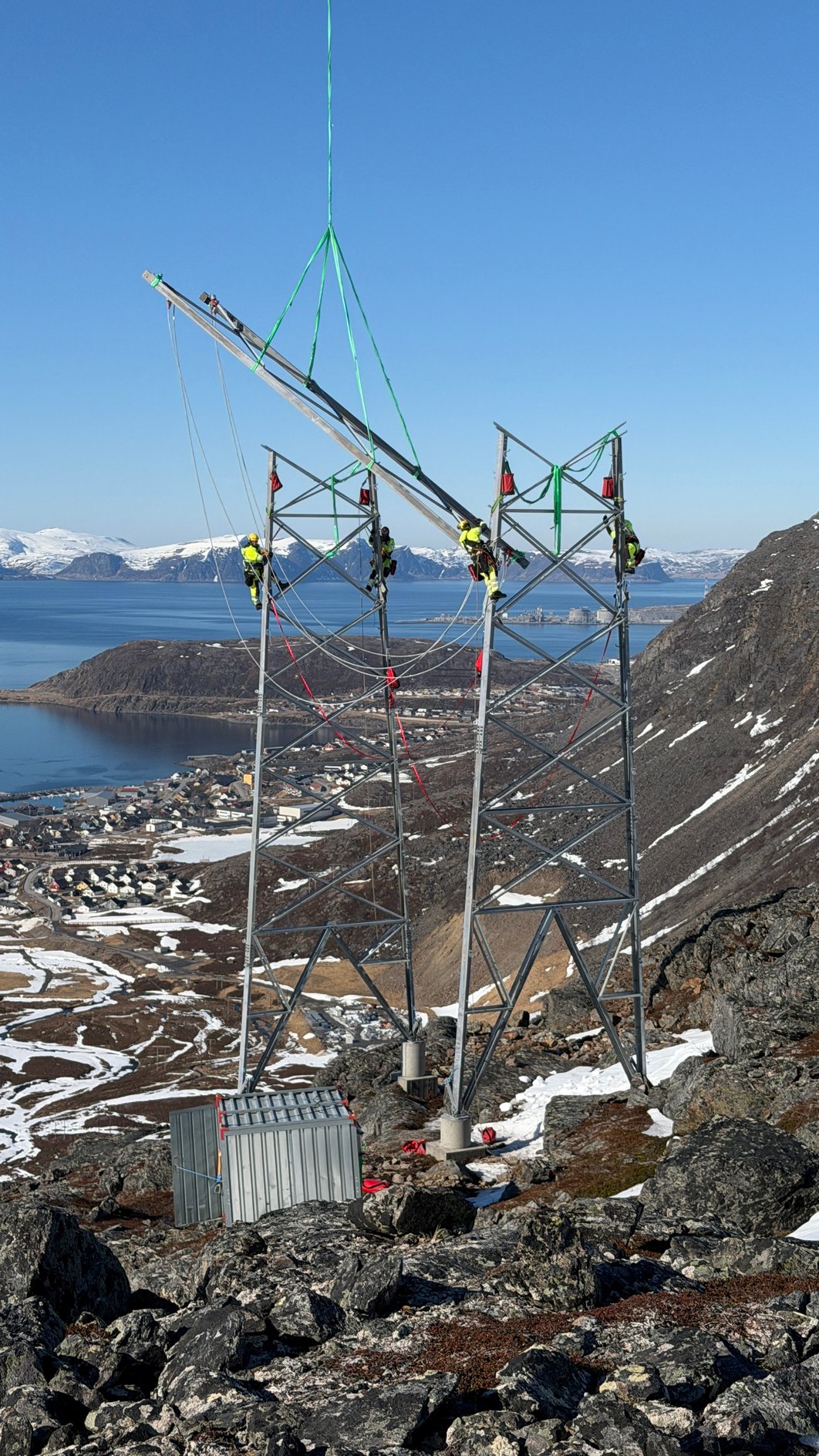

Statnetts ledningsentreprenør Dalekovod jobber med flere aktiviteter parallelt. Det bygges fundamenter og master, samtidig som linestrekkene gradvis kommer på plass.
Transformatorstasjoner med ny, miljøvennlig teknologi
De to nye transformatorstasjonene Hyggevatn og Skaidi bygges med teknologi som er hundre prosent fri for SF6, både i passive og aktive komponenter, inkludert effektbrytere.

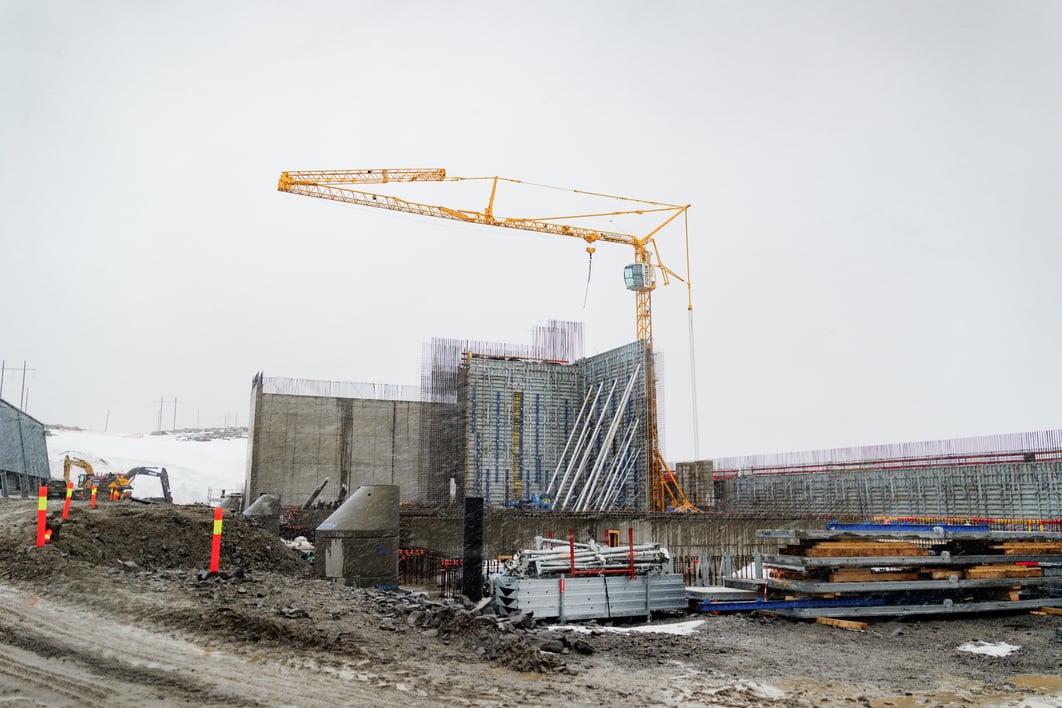

Det pågår nå omfattende grunn-, bygg- og betongarbeider og transformatorstasjonene begynner å ta form.
– På Skaidi er vi i gang med å forberede selve GIS-montasjen som starter opp etter sommeren. Vi har et mål om å spenningssette deler av stasjonen mellom Skillemoen og Skaidi i slutten av 2027. Da vil vi få et nett på 420 kV helt frem til Skaidi som er en stor og viktig milepæl, sier prosjektleder Eirik Kivijervi i Statnett.
Stasjonene vil bli blant de første i Skandinavia som tar i bruk den SF6-frie teknologien på spenningsnivå 420 kV. SF6 er en kraftig klimagass og ved å redusere bruken av gassen vil Statnett reduserer sitt klimaavtrykk.
Statnett har inngått kontrakt med selskapet GE Power Norway for leveranse av SF6-frie anlegg for Hyggevatn og Skaidi
